目次
セキュリティの指摘どおりに動いて、現場が潰れていませんか?
2025年、国内のセキュリティインシデントの公表件数は165件(前年比 約1.4倍)、漏洩した個人情報は年間 約2,190万件でした(出典:サイバーセキュリティクラウド「企業のセキュリティインシデントに関する調査レポート2025」2026年2月公表)。
さらに2026年度末には、経済産業省の「サプライチェーン強化に向けたセキュリティ対策評価制度(SCS評価制度)」(★3・★4)が始まります。セキュリティ対策の水準が取引の条件になり、「やらない」という選択肢はなくなります。
現場には、指示が降りてきます。コンサルは的確に指摘し、経営層は危機感を持ち、ベストプラクティスの文書もそろっています。どれも間違っていません。
ところが、指摘どおりに動いた現場では、監査ログを有効にしてコストが膨らみ、脅威検知を入れてアラートの仕分けに業務時間が消え、ID管理を厳しくして他部署から突き上げを受けます。指摘どおりに動いた結果、現場が潰れてしまうのです。
本記事では、準備が整っていない現場でもセキュリティ対応を前に進めるための「セキュリティ対応の型」を解説します。

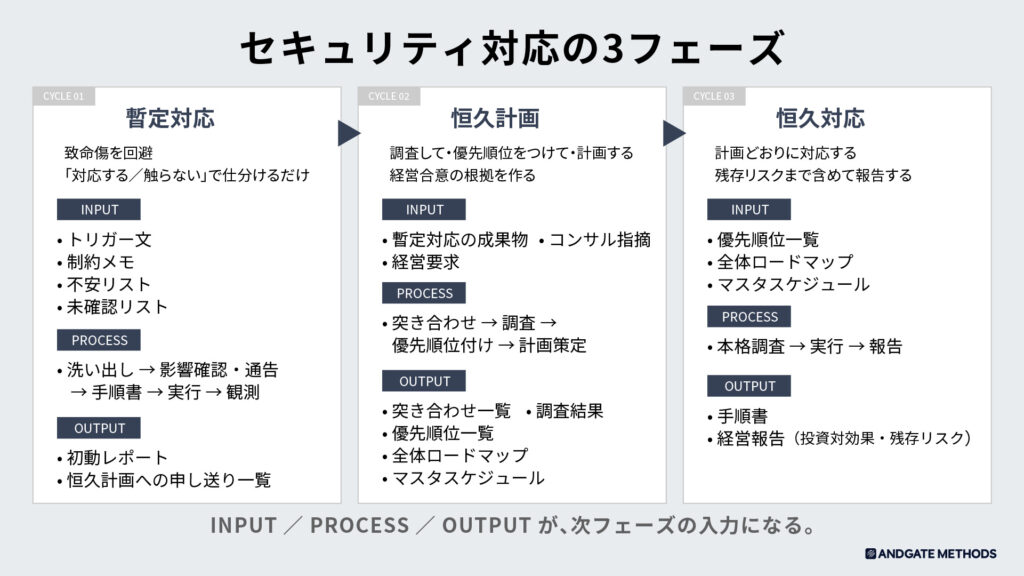

セキュリティ対応の型は、対応を「暫定対応」「恒久計画」「恒久対応」の3つのフェーズに分け、制約の中での判断と段取りを、誰がやっても同じにするための進め方です。
- 暫定対応:最初から全部やらない
- 4つのメモを書き、懸念を「対応する」と「触らない」に仕分けて、致命傷だけを止めます。
- 恒久計画:調査して優先順位をつける
- 暫定対応の記録とコンサルの指摘を突き合わせ、影響度と発生確率で順番を決めて、ロードマップとスケジュールを作ります。
- 恒久対応:計画どおりに対応する
- 本格調査・実行・報告を進め、手順書と経営報告を残します。

- セキュリティ対応の型は、暫定対応・恒久計画・恒久対応の3つのフェーズでできています。各フェーズの成果物が次のフェーズのインプットになります。
- 暫定対応では最初から全部やりません。懸念を「対応する」と「触らない」に仕分け、迷ったら「触らない」に倒します。
- 影響がある相手には、承認ではなく「通告」をします。通告は異議を述べる機会をつくるためのものです。
- 切り戻せない変更は暫定対応ではやりません。実行したら、その場で記録を残します。
- コンサルの指摘には恒久計画で向き合います。暫定対応の実績と突き合わせ、「もうやった」「次にやる」「今は無理」に分けます。
- 「予算がない」「売上に繋がらない」といった制約は、想定被害額や必要な工数など、経営の言葉に置き換えて説明します。
この記事が向き合う8つの制約
指摘も危機感も文書もそろっているのに現場が動けないのは、その3つと現場の間を埋める仕組みがないからです。
現場がぶつかる制約は、次の8つです。
- 時間がないとき、どう優先順位をつけるか。
- 予算がないとき、どこから手をつけるか。
- 人がいないとき、どう回すか。
- 権限がないとき、誰をどう巻き込むか。
- 売上に繋がらないとき、どう経営を説得するか。
- 脅威検知のアラート仕分けや運用の負荷が現場を圧迫しているとき、どう立て直すか。
- セキュリティを考えずに作ったシステムに、後からセキュリティを求められたとき、どう対処するか。
- 作った人が退職して中身がブラックボックスのとき、どこから手をつけるか。
この記事では、これらの制約を、個人の頑張りではなく型とテンプレートで乗り越えるための仕組みを書きます。
具体的な技術構成やツールの使い方は扱いません。扱うのは、技術の手前にある「判断と段取り」です。

第1フェーズ:暫定対応で致命傷だけを止める
暫定対応でやることは、致命傷を避けることだけです。最初から全部やろうとしてはいけません。
前提にしているのは、資産台帳も手順書もなく、誰が何を管理しているかもあいまいな、セキュリティの準備がほとんどできていない現場です。
教科書は「設計から見直しましょう」と言います。しかし、現場には設計を見直す時間も権限もありません。
正しい設計の前に、まず生き延びることを優先します。

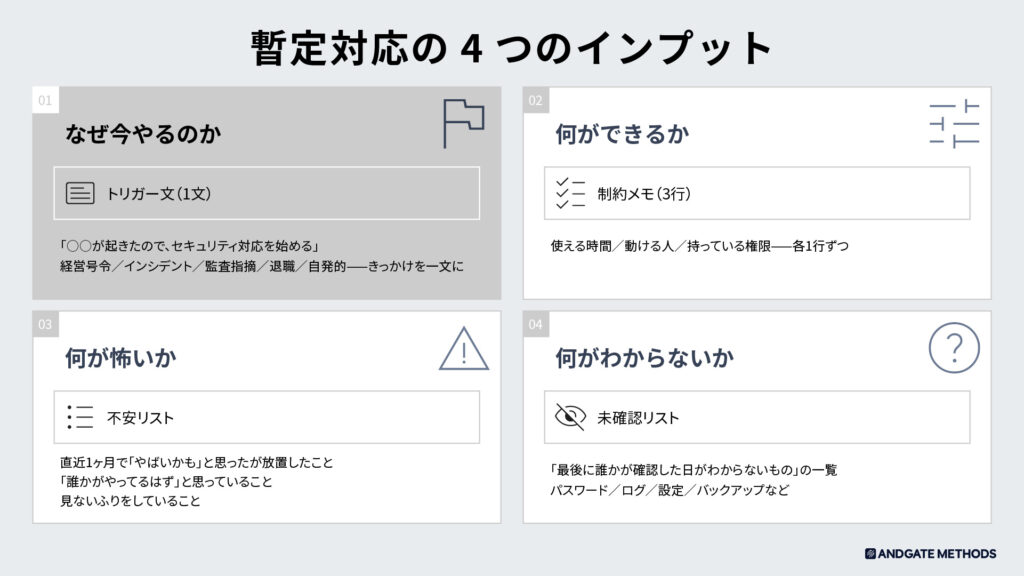

INPUT 4つのメモを書く
手を動かす前に、次の4つを短いメモにします。
完璧である必要はありません。思いつく範囲で書きます。

- なぜ今やるのか:トリガー文(1文)
- 「○○が起きたので、セキュリティ対応を始める」と1文で書きます。経営からの号令、インシデント、監査の指摘、担当者の退職、自発的な見直しなど、きっかけを書きます。
- 何ができるか:制約メモ(3行)
- 使える時間・動ける人・持っている権限を、1行ずつ書きます。
- 何が怖いか:不安リスト
- この1か月で「まずいかも」と思ったのに放置したこと、「誰かがやっているはず」と思っていること、見ないふりをしていることを、箇条書きにします。
- 何がわからないか:未確認リスト
- パスワード・ログ・設定・バックアップなど、「最後に誰かが確認した日がわからないもの」を一覧にします。
PROCESS 5つのStepで致命傷を止める
5つのStepで、仕分け・通告・手順書・実行・観測の順に進めます。
手を動かす前に必ず仕分けをすることが、致命傷の回避と二次障害の予防を両立させる鍵です。

Step 1 洗い出しと仕分け

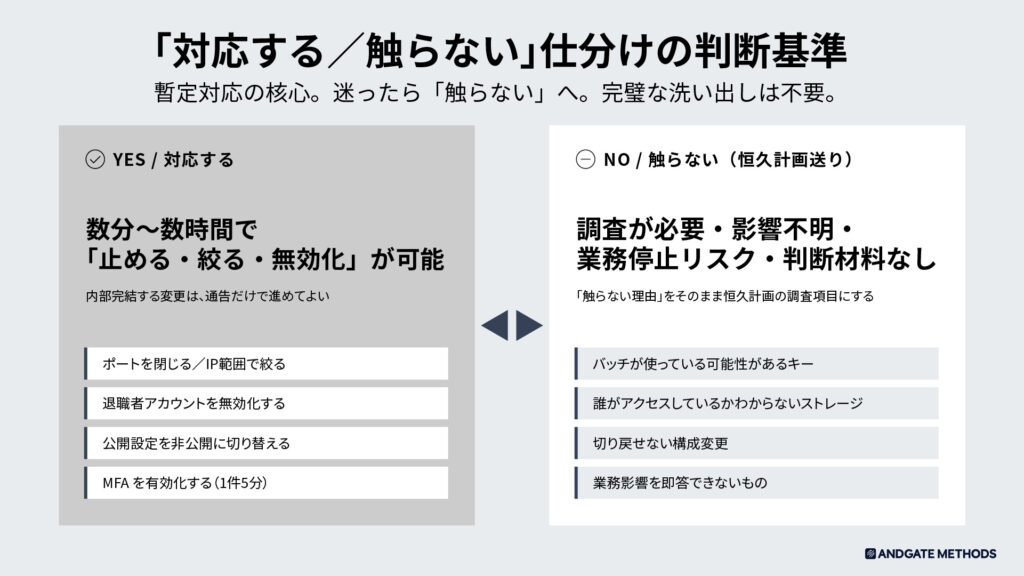

懸念を一覧にし、制約メモをもとに「対応する」と「触らない」に仕分けます。迷ったら「触らない」に倒します。
洗い出しは「思いつく限り」で構いません。よく出てくる項目はAPPENDIXにまとめています。

- 対応する
- 数分〜数時間で「止める・絞る・無効化する」ができるもの。内部で完結する変更なら、通告だけで進めます。
- 触らない(恒久計画に送る)
- 調査が必要なもの、影響がわからないもの、業務が止まるおそれがあるもの、判断材料がないもの。触らない理由を書き残し、恒久計画の調査項目にします。
判断に迷うときは、「切り戻せるか」「影響範囲を言えるか」「自部門で変更できるか」「数時間以内に終わるか」の4つを確かめます。4つともそろったものだけを「対応する」にします。他部門やベンダーの所管で、自分たちでは変更できないものは、依頼先と回答期限を決めて依頼します。
Step 2 影響確認と通告
対応する項目について明らかにまずい影響だけを確かめ、影響がある相手に事前に通告します。承認ではなく通告です。
影響確認
- そのポートを閉じて困る人はいないか
- そのキーを止めて、動かなくなるバッチはないか。
- わからないものは「触らない」に戻す
通告の作法
- 誰に
- 影響を受ける相手と、その直属の上長に同時に送ります。担当者だけに送ると「聞いていない」が起きます。
- 何を
- 対応内容・理由・想定される影響・切り戻しの手段を書きます。理由にはトリガー文を使い回します。
- いつ
- インシデントが進行中の即時対応は、通告と同時に実行する。
- 脆弱性を放置すると危険な当日対応は、最低2時間前に通告する。
- 翌日以降でもよい計画対応は前の営業日までに通告する
通告から実行までの猶予は「同意を得る時間」ではなく「異議を述べる機会」です。
Step 3 手順書の作成と検証
対応操作の手順書を書き、第三者がレビューし、テスト環境があれば検証します。
インシデントの発生中や攻撃の進行中など、「今すぐ対応しないと被害が広がる」ときだけは、このStepを飛ばしてStep 4に進みます。
手順書を飛ばして実行するのは、二次障害のリスクを受け入れる判断です。
実行したあとはStep 5の観測を厚くし、事後に手順書を起こしてください。
Step 4 実行
1件ずつ、手順書どおりに実行します。切り戻せない変更は暫定対応ではやりません。
- 1件ずつ手順書どおりに進め、「ついでに」ほかの箇所を触らない。
- 実行の前に、切り戻しの手順を確かめる。
- 実行した日時・対象・操作内容を、その場で記録する(記憶は消えても、記録は残る)。
Step 5 観測
対応後の影響を観察します。問い合わせが来たら、それは依存関係が見つかったということです。
- エラーログ・監視アラート・ユーザーからの報告を確かめる
- 切り戻しが必要なら切り戻し、そのことも記録に残す。
OUTPUT 初動レポートと申し送り一覧
暫定対応の成果物は、初動レポートと、恒久計画への申し送り一覧の2つです。
初動レポート
対応した項目・触らなかった項目・観測の結果を、事実だけで時系列に並べます。「なぜそうしたか」は書きません。
表でもメモでも、事実が時系列で追えれば十分です。
- 対応日時:YYYY/MM/DD HH:MM(JST)
- 対象システム:(例:FW-xxx/本番サーバー)
- 操作内容:(例:インバウンドの22番ポートを削除)
- 結果:(例:SSH接続をIP制限に切り替え済み)
- 影響:(例:影響の報告なし)
恒久計画への申し送り一覧
「触らない」に分けた項目と、触らなかった理由を1行ずつ書きます。暫定対応の途中で見つかった依存関係やブラックボックスも、ここに書き足します。
「触らなかった理由」はそのまま恒久計画の調査項目になります。
- 抽出日時:YYYY/MM/DD HH:MM(JST)
- 対象項目:(例:退職者のアカウント・APIキー)
- 触らなかった理由:(例:バッチで使われている可能性があり、影響がわからないため)
- 後続の扱い:恒久計画送り(調査が必要) / 対応不能(判断が必要)
お問い合わせ メソッドの適用やプロジェクトの推進のご相談はこちら。
第2フェーズ:恒久計画で優先順位をつけて計画する
恒久計画では、きちんと調査して、優先順位をつけて、計画を立てます。
暫定対応は応急処置です。目の前の危険を避けただけで、根本的には何も解決していません。
ここで初めて、コンサルの指摘・経営層の要求・ベストプラクティスに正面から向き合います。
手を動かす前に指摘を受けても、現場が潰れるだけでした。暫定対応を経た今なら、指摘と現実を突き合わせて「これはもうやった」「これは次にやる」「これは今の体制では無理」と分けられます。

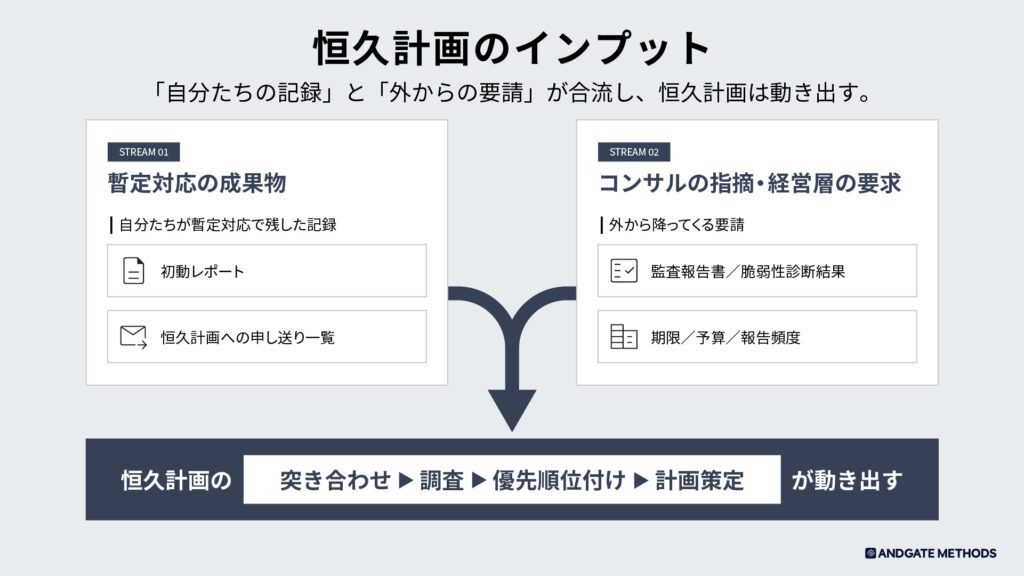

INPUT 自分たちの記録と外からの要請
恒久計画のインプットは、「自分たちの記録」と「外からの要請」の2つです。

- 暫定対応の成果物
- 初動レポートと、恒久計画への申し送り一覧です。「やったこと」と「やらなかった理由」が書かれているので、ここから調査の範囲を決めます。
- コンサルの指摘・経営層の要求
- 監査報告書や脆弱性診断の結果と、経営層の期限・予算・報告頻度です。監査報告書が準拠するベストプラクティス(CIS Benchmarks・NIST CSFなど)は、監査が参照した範囲から照合します。全項目を自力で読む必要はありません。

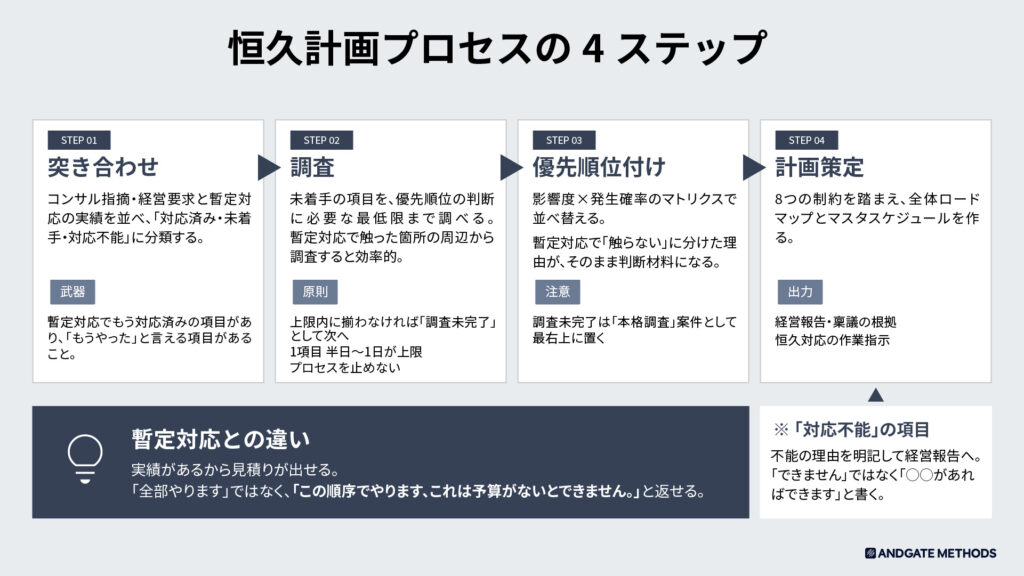

PROCESS 4つのStepで計画を作る
突き合わせ・調査・優先順位付け・計画策定の4つのStepで進めます。
暫定対応ではマトリクスを使いませんでした。手を動かす前にマトリクスを渡しても、空欄のままになるからです。暫定対応を経た今なら、マトリクスに入れる中身がわかっています。

Step 1 突き合わせ
コンサルの指摘・経営層の要求と暫定対応の実績を並べ、「対応済み」「未着手」「対応不能」に分けます。
暫定対応ですでに済ませた項目があるはずです。「もうやった」と言えることが、いちばんの武器になります。
インシデント・経営の号令・退職など、監査以外がきっかけで監査報告書がないときは、利用している環境のベストプラクティス(AWS Well-Architected・Azure Well-Architected・CIS Benchmarksなど)から、暫定対応で触った領域にいちばん近いものを1つだけ選んで照合します。複数を同時に読みません。
Step 2 調査
未着手の項目について、優先順位を決められる程度の情報だけを調べます。上限は原則として1項目あたり半日〜1日です。
暫定対応で触った箇所の周辺から調べると効率的です。
上限までに判断材料がそろわなければ、「調査未完了」としてStep 3に回します。調査が終わらないことを理由に、プロセス全体が止まるのがいちばん避けたい形です。
Step 3 優先順位付け
影響度と発生確率のマトリクスで、対応の順番を並べ替えます。
暫定対応で「触らない」に分けた理由が、そのまま判断の材料になります。
- 「業務が止まるおそれがある」:影響度が高いので、最優先で対応する。
- 「影響がわからない」:調査で影響範囲がわかった時点で、位置を決める。
- 「調査未完了」:恒久対応の本格調査から始める
Step 4 計画策定
8つの制約を踏まえて、全体ロードマップとマスタスケジュールを作ります。
制約は消えていません。暫定対応と違うのは、実績があるので見積もりを出せることです。
- 全体ロードマップ
- 全項目の対応順序・依存関係・マイルストーンを一覧にします。経営報告や稟議の根拠になります。
- マスタスケジュール
- 何をいつやるかを、四半期単位で具体化します。調査・実行・報告の工数を配置します。

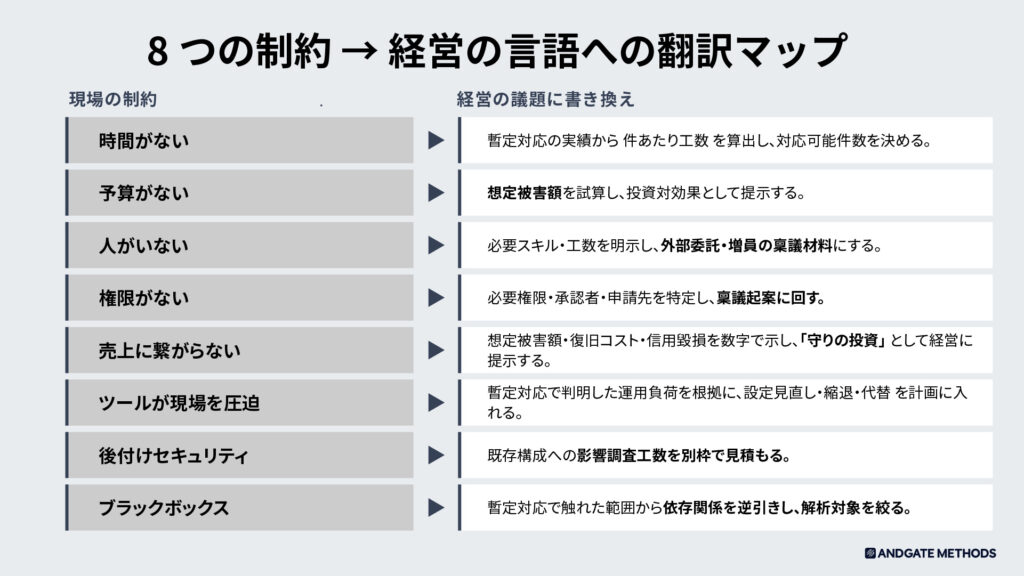

8つの制約は次のように経営の言葉に置き換えて計画に入れます。

- 時間がない
- 暫定対応の実績から1件あたりの工数を出し、対応できる件数を決めます。
- 予算がない
- 想定される被害額を試算し、投資対効果として示します。
- 人がいない
- 必要なスキルと工数を明示し、外部委託や増員の稟議の材料にします。
- 権限がない
- 必要な権限・承認者・申請先を特定し、稟議の起案に回します。
- 売上に繋がらない
- 想定被害額・復旧コスト・信用の毀損を数字で示し、「守りの投資」として経営に示します。
- ツールが現場を圧迫している
- 暫定対応でわかった運用負荷を根拠に、設定の見直し・縮退・代替を計画に入れます。
- 後付けのセキュリティ
- 既存の構成への影響調査の工数を、別枠で見積もります。
- ブラックボックス
- 暫定対応で触れた範囲から依存関係を逆にたどり、解析する対象を絞ります。
体制・権限・予算のどれかが足りず、今は対応できない項目もあります。
その場合は「できません」で終わらせず、「○○があればできます」と不能の理由を書いて、経営報告に回します。
これが、次の予算や増員の稟議の材料になります。
OUTPUT 恒久計画の5つの成果物
恒久計画の成果物は5つです。それぞれが次のStepや恒久対応のインプットになります。
- 突き合わせ一覧(Step 1)
- 指摘・要求と暫定対応の実績を並べ、対応済み・未着手・対応不能に分けた一覧です。
- 調査結果(Step 2)
- 未着手の項目ごとに、優先順位の判断に必要な情報をまとめたものです。「調査未完了」も結果の1つで、無理に埋めずに次へ回します。
- 優先順位一覧(Step 3)
- 影響度と発生確率で並べ替えた対応の順番です。
- 全体ロードマップ(Step 4)
- 経営報告や稟議の根拠であり、コンサルの指摘への回答にもなります。「全部やります」ではなく、「この順番でやります。これは予算がないとできません」と返せます。
- マスタスケジュール(Step 4)
- 何をいつやるかを四半期単位で決めたもので、恒久対応の作業指示にそのままつながります。

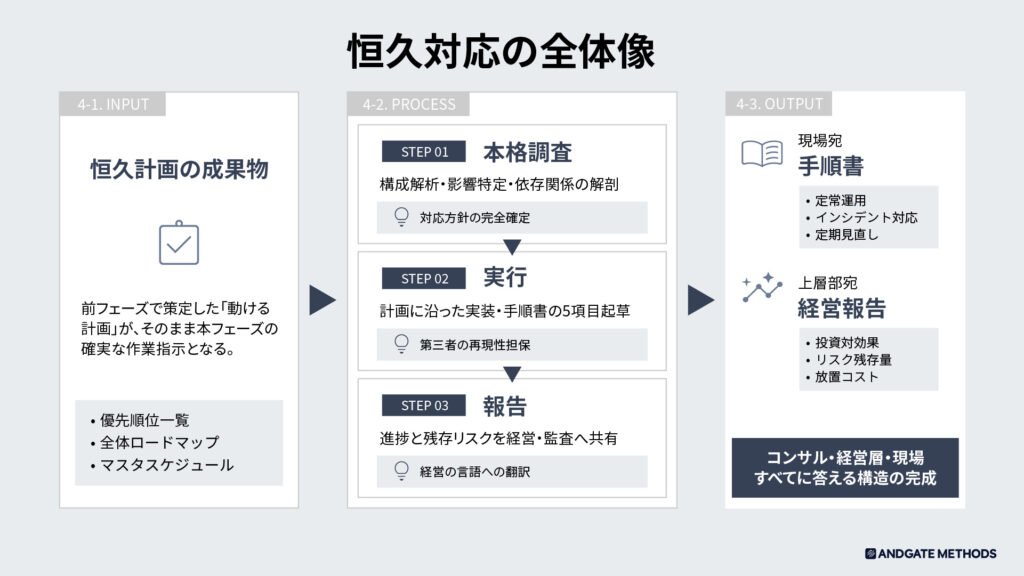

第3フェーズ:恒久対応で計画どおりに対応する
恒久対応では、恒久計画で決めた計画に沿って対応を実行し、結果を報告します。

INPUT 恒久計画の成果物
恒久計画で決めた「何を・どの順で・いつやるか」が、そのまま恒久対応の作業指示になります。
- 優先順位一覧
- 全体ロードマップ
- マスタスケジュール
PROCESS 本格調査・実行・報告
Step 1 本格調査
恒久計画で判断材料がそろわなかった項目について、構成の解析・影響範囲の特定・依存関係の調査を行います。
恒久計画の調査は「優先順位を決める」ため、本格調査は「対応方針を確定する」ためのものです。ブラックボックスの解析やベストプラクティスとの照合など、設計の判断に必要な深さまで踏み込みます。
Step 2 実行
計画どおりに対応します。依存関係がない項目は、並行して進めて構いません。
本格調査の結果から、次の5項目を手順書に書きます。第三者が同じ操作を再現できる粒度があれば十分です。
- 対象
- 前提条件
- 操作手順
- 切り戻し
- 確認方法
Step 3 報告
経営層と監査元に、進捗と残っているリスクを報告します。
「何をやったか」「何が残っているか」「残っているものにはいくらかかるか」の3つがそろえば、コンサルの指摘にも経営の質問にも答えられます。
OUTPUT 手順書と経営報告
恒久対応の成果物は、現場向けの手順書と、経営向けの報告の2つです。
- 手順書
- 恒久対応で対応した項目の手順書を、「定常運用」「インシデント対応」「定期見直し」の3種類に分けて残します。暫定対応の初動レポートと合わせれば、対応の全体像が1本の線になります。
- 経営報告
- 投資対効果と、残っているリスクの量を見える化します。技術者の言葉ではなく、経営が判断できる粒度で書き、「放置したらいくらかかるか」を数字で示します。積み残しの調査で不要なリソースや過剰なスペックが見つかれば、コスト削減の実績も報告できます。
APPENDIX 洗い出しでよく出てくる積み残しの例
暫定対応のStep 1「洗い出しと仕分け」でよく出てくる項目と、暫定対応での対処方針です。
- 全世界に開いたSSH・RDP
- よくある状況:構築時の「とりあえず」がそのまま残っている。作った人はすでに退職している
- 対処方針:接続元のIPを業務に必要な範囲に絞る。不要なら閉じる。影響確認は「今そのポートを使っている人がいるか」だけでよい
- 退職者のアカウント・APIキー
- よくある状況:半年放置されている。最終利用日を見れば一目でわかるが、誰も見ていない。
- 対処方針:最終利用日が直近でないものは無効にする。バッチやサービスが使っている場合は「触らない」に分けて、恒久計画に回す。
- クラウドストレージの公開設定
- よくある状況:公開アクセスの制限が無効のまま。中身が空でも、書き込めるならマルウェアの配布元に、読み取れるなら構成を推測する材料になる。
- 対処方針:公開アクセスの制限を有効にする。既存の公開URLに頼っている業務がないかを確かめ、あれば代わりの手段(署名付きURLなど)を案内してから閉じる。
- 管理画面が全世界に公開されている
- よくある状況:WordPressの「/wp-admin」や「xmlrpc.php」、phpMyAdminの「/phpmyadmin」に、誰でもアクセスできる。初期パスワードのままなら数分で突破される。
- 対処方針:接続元のIPを制限する。IPで制限できない環境では、Basic認証を追加する。初期パスワードはすぐに変える。
- ログが機能していない
- よくある状況:監査ログ・アクセスログ・エラーログの保存先があふれて止まっていたり、ローテーションの設定がなく古いログが消えていたりする。何より、見ている人がいない。
- 対処方針:暫定対応では、ログを直す必要はない。今出ているログの保存先とローテーションの設定を確かめ、止まっていれば復旧する。「誰がいつ見るか」の仕組みは、恒久対応で設計する。
- 特権IDにMFAがない
- よくある状況:最上位の管理者だけでなく、管理者権限を持つすべてのアカウントが対象。1件5分で終わるのに放置されている。
- 対処方針:管理者権限を持つアカウントを一覧にし、MFAを順に有効にする。拒否する人がいれば「触らない」に分けて理由を記録し、恒久対応で権限の見直しと合わせて対処する。
よくある質問(FAQ)
セキュリティ対応の進め方を考えるときによくある疑問にお答えします。
Q1. セキュリティ対応の型とは何ですか?
A. 対応を「暫定対応」「恒久計画」「恒久対応」の3つのフェーズに分け、制約の中での判断と段取りを、誰がやっても同じにするための進め方です。
暫定対応で致命傷だけを止め、恒久計画で調査して優先順位をつけ、恒久対応で計画どおりに対応して報告します。各フェーズの成果物が、次のフェーズのインプットになります。
Q2. セキュリティの準備が何もできていない現場は、何から始めればよいですか?
A. トリガー文・制約メモ・不安リスト・未確認リストの4つのメモを書くところから始めます。
4つのメモをもとに懸念を一覧にし、「対応する」と「触らない」に仕分けます。最初から全部やろうとせず、致命傷を避けることだけに集中します。
Q3. 「対応する」と「触らない」は、どう仕分ければよいですか?
A. 数分〜数時間で「止める・絞る・無効化する」ができるものは「対応する」、それ以外は「触らない」に分けます。迷ったら「触らない」に倒します。
調査が必要なもの、影響がわからないもの、業務が止まるおそれがあるもの、判断材料がないものは「触らない」にして、触らない理由を書き残します。その理由が、恒久計画の調査項目になります。
自部門で変更できないもの(他部門やベンダーの所管)は、依頼先と回答期限を決めて依頼します。
Q4. 影響がある相手には、承認を取る必要がありますか?
A. 承認ではなく、通告をします。通告は異議を述べる機会をつくるためのものです。
影響を受ける相手と、その直属の上長に同時に送ります。インシデントが進行中なら通告と同時に実行し、当日対応なら最低2時間前、計画対応なら前の営業日までに通告します。
Q5. 手順書を書かずに対応してもよいのは、どんなときですか?
A. インシデントの発生中や攻撃の進行中など、「今すぐ対応しないと被害が広がる」ときだけです。
手順書を飛ばすのは、二次障害のリスクを受け入れる判断です。実行したあとは観測を厚くし、事後に手順書を起こします。
Q6. コンサルや監査の指摘には、いつ対応すればよいですか?
A. 暫定対応を終えたあと、恒久計画で向き合います。
暫定対応の実績と指摘を突き合わせ、「対応済み」「未着手」「対応不能」に分けます。手を動かす前に指摘に全部応えようとすると、現場が潰れてしまいます。
Q7. 対応の優先順位は、どう決めればよいですか?
A. 影響度と発生確率のマトリクスで並べ替えます。
暫定対応で「触らない」に分けた理由が、そのまま判断の材料になります。調査は1項目あたり半日〜1日を上限にし、判断材料がそろわなければ「調査未完了」として先に進めます。
Q8. 「予算がない」「売上に繋がらない」と言われたら、どう説明すればよいですか?
A. 想定被害額・復旧コスト・信用の毀損を数字で示し、「守りの投資」として説明します。
今は対応できない項目は「できません」で終わらせず、「○○があればできます」と書いて経営報告に回します。それが、次の予算や増員の稟議の材料になります。
セキュリティ対応の型のまとめ
セキュリティ対応の型は、対応を暫定対応・恒久計画・恒久対応の3つのフェーズに分け、制約の中でも同じ判断と段取りで前に進めるための進め方です。
正しい指摘だけでは、現場は動けません。
コンサルの指摘も、経営の危機感も、ベストプラクティスも正しいものです。足りなかったのは、どの順で手をつけるか、何を後回しにするか、誰に何を通告するかを決めた「動ける計画」です。

まずは、トリガー文・制約メモ・不安リスト・未確認リストの4つのメモを書くところから始めてください。
4つのメモがそろえば、「対応する」と「触らない」の仕分けに進めます。
DOWNLOAD CONTENTのClaudeスキルを使えば、暫定対応の仕分けから、恒久計画の突き合わせと優先順位付け、経営報告のドラフト作りまでを進められます。指摘が大量にあるときは、連動するExcel「セキュリティ指摘の仕分け判定ツール」で、着手する順番まで自動で並べられます。
DOWNLOAD CONTENT
制約だらけの現場でもセキュリティ対応を前に進める【Claude専用スキル+Excel「セキュリティ指摘の仕分け判定ツール」】を無料配布!
セキュリティ対応の型をそのまま実行するClaudeスキルと、連動するExcel「セキュリティ指摘の仕分け判定ツール」を配布します。
「セキュリティ対応」と送るだけで、今の状況(指摘が来たばかり・大量の指摘を仕分けたい・恒久計画を作りたい・恒久対応を進めたい)を聞いて、必要なモードへ進みます。
指摘の仕分けから、暫定対応の初動レポートと申し送り一覧、恒久計画の突き合わせ一覧・優先順位一覧・ロードマップ・マスタスケジュール、恒久対応の手順書と経営報告のドラフト作りまでを、1つのスキルで進められます。
Excelは、指摘を1行ずつ入れてプルダウンを選ぶと、「いま触ってよいか」の判定と理由、着手する順番、指摘元に返せる報告文が自動で出ます(100件まで)。印刷用のPDFも同梱しています。
【配布内容】methods_MI-015_security.zip
- README.pdf(活用ガイド)
- templates
- セキュリティ指摘の仕分け判定ツール.xlsx(連動するExcel)
- docs
- セキュリティ指摘の仕分け判定ツール.pdf(印刷用)
- security-response-pattern(セキュリティ対応の型スキル)
- SKILL.md(スキル本体)
- templates(8ファイル:初動レポート・申し送り一覧・突き合わせ一覧・優先順位一覧・全体ロードマップ・マスタスケジュール・手順書・経営報告)
- references(6ファイル:仕分けの判定・通告の作法・優先度マトリクス・ベンチマークとの照合・フェーズ間の移行条件・積み残しシナリオ集)
※本スキルはClaude専用の「AIエージェント構築セット」です。他AIでは設計通りの動作にならない場合があります。
※生成AIの特性上、回答の正確性は保証されません。本ツールの利用により生じた不具合・損害・法的トラブル等について、当社は一切の責任を負いかねます。
