「順調です」という言葉に安心していませんか?進捗レビュー会の「型」——課題管理と意思決定を仕組み化する6ステップ【Claudeスキル+Excelテンプレートダウンロード】

進捗レビュー会の「型」

その「曖昧な設計」が構造的な失敗を生んでいます

「進捗どう?」「順調です」「OK、任せたよ」

一見スムーズなやり取りに見えます。
しかしこの会話には、期限・担当・完了条件のいずれも含まれていません。
情報がないまま合意した気になっている状態は、信頼ではなく設計の不在です。

この「設計の不在」が、リリース直前の「まだできていません」という事故を構造的に引き起こします。
悪意を持ってサボるメンバーはほとんどいません。放置が起きるのは、次の3つが曖昧なまま進むからです。

  • 期限が「幅」で定義されている
    • 「今週中」という指示では、メンバーは優先順位を判断できません。その結果、他のタスクと競合して後回しになります。
  • 責任者が一意に決まっていない
    • 「二人で担当」というアサインでは、互いに相手の着手を待ってしまい、どちらも動けなくなります。
  • 報告経路が存在しない
    • 「既読スルー」が許容される環境では、報告しても意味がないとメンバーが学び、それ以降の報告が止まります。

この問題は意識改革では解決しません。ルールとフォーマットで解消します。

曖昧な管理は、自由ではなく「放置」です。

メンバーが本当に求めているのは、放置されることではなく、「ここまではやっていい、ここからはやらなくていい」という明確な境界線(ガードレール)です。

本記事では、「気持ち」や「姿勢」ではなく、仕組みとルールで曖昧さをなくすMETHODS流「進捗レビュー会の型」を紹介します。
型を使うときは、次の2つの軸を意識してください。

  • 仕組み(再現性)
    • 報告フォーマットやルールを固定し、属人的な判断に頼らずに進められるようにします。
  • マインド(運用姿勢)
    • 人ではなく事象に向き合い、心理的安全性を損なわない進め方を徹底します。
この記事の要点
  • 進捗レビュー会は、「計画」と「実績」の差分を確認し、ブロッカーを取り除いて次アクションを確定するための会議です。
  • 会議の前提として、WBS・マスタスケジュール・課題管理表・前回議事録の4つの基準資料を整えます。
  • 会議前(Phase 1)に、散らばった情報を集めて基準資料を最新化し、アジェンダを作ります。
  • 会議本体(Phase 2)は、オープニング→進捗報告→課題の深掘り→次アクション確定→想定外の課題→クロージングの6つのStepで、60分で進めます。
  • 会議の成果物は、更新済み課題管理表・起票済みチケット・議事録の3つです。
進捗レビュー会の全体像:4つの基準資料をもとに、会議前の準備と60分・6つのStepで進め、3つの成果物を得る

補足:「管理」と「監視」の境界線

この型は、全メンバーを一律に管理するためのものではありません。
メンバーの状態に応じて、レビューの深さを変える必要があります。この前提を共有しておくと、「監視されている」という反発(ハレーション)を防げます。

本記事で主に扱うのは、「自律できない」または「迷いが見える」状態を、構造で立て直すケースです。

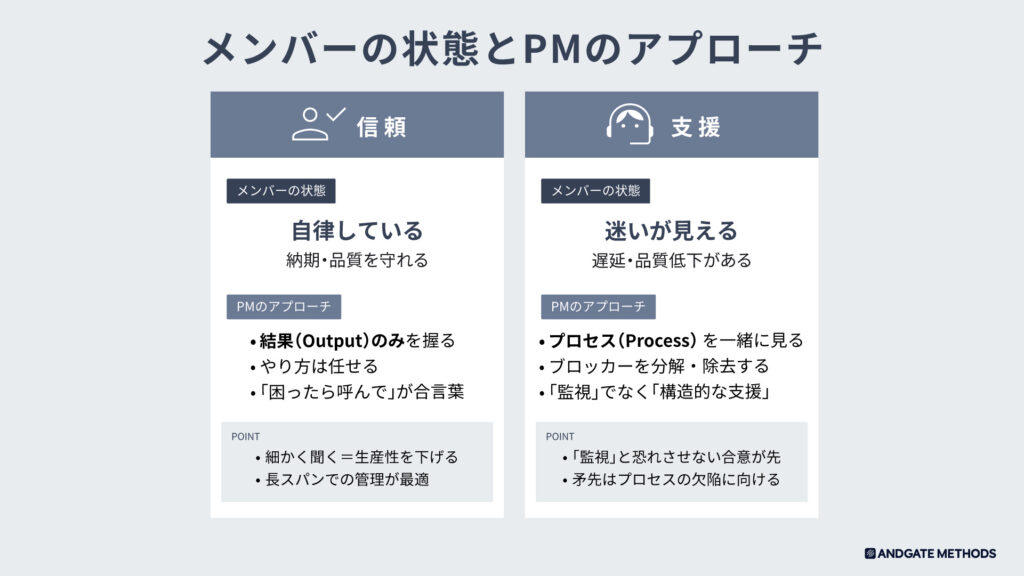

メンバーの状態とPMのアプローチ:自律しているメンバーには結果だけを握る「信頼」、迷いが見えるメンバーにはプロセスを一緒に見る「支援」
  • 自律している(納期・品質を守れる)メンバーには「信頼」
    • 結果(Output)だけを握り、やり方は任せます。「困ったら呼んで」が合言葉です。
    • 細かく聞くと生産性が下がるため、長めのスパンで管理します。
  • 迷いが見える(遅延・品質低下がある)メンバーには「支援」
    • プロセス(Process)を一緒に見て、ブロッカーを分解・除去します。
    • これを「監視」と恐れさせず、「構造的な支援」と捉えてもらう合意を先に取ります。

INPUT 会議の「比較基準」を整備する

進捗レビューの本質は、「計画」と「実績」の差分を検出することです。

比較の基準となる資料がなければ、どれだけ情報を集めても「それで予定どおりなのか?」を判定できません。
会議の前提として、次の4つの資料をプロジェクト開始時に設計し、維持してください。

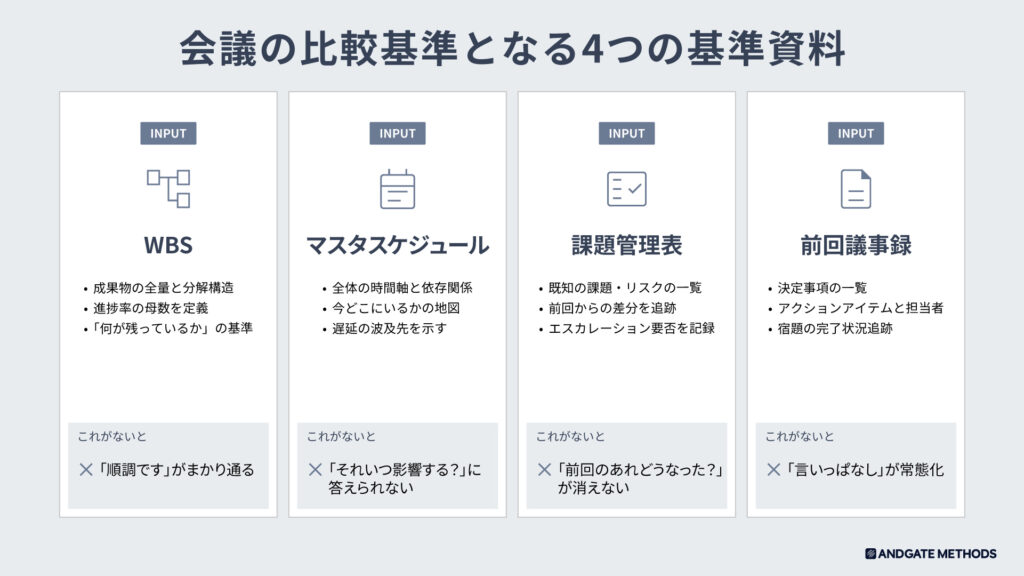

会議の比較基準となる4つの基準資料:WBS、マスタスケジュール、課題管理表、前回議事録
  • WBS
    • 役割:成果物の全量と分解構造を定義します。「何が終わっていて、何が残っているか」の母数になります。
    • ないと起きること:進捗率を定義できず、「順調です」がまかり通ります。
  • マスタスケジュール
    • 役割:全体の時間軸と依存関係を示す地図です。「今どこにいて、どこに向かっているか」を示します。
    • ないと起きること:遅延の波及先が見えず、「それはいつまでに影響する?」に答えられません。
  • 課題管理表
    • 役割:既知の課題とリスクの一覧です。前回からの変化(新規発生・解消・エスカレーション)を追跡します。
    • ないと起きること:毎回ゼロから課題を拾うことになり、「前回のあれ、どうなった?」がなくなりません。
  • 前回議事録
    • 役割:決定事項とアクションアイテムの一覧です。宿題の完了状況を追跡します。
    • ないと起きること:「言いっぱなし」が当たり前になり、会議が形だけのものになります。
WBSとマスタスケジュールを前提に

これらの基準資料が存在しないプロジェクトでは、進捗レビュー会は機能しません。
この型を導入する前に、まずWBSとマスタスケジュールの整備から始めてください。

PROCESS 進捗レビュー会の進め方:2つのPhaseと6つのStep

進捗レビュー会の型は、会議前の準備(Phase 1)と会議本体(Phase 2)の2段階で進めます。
Phase 1で散らばった情報を集めて基準資料を最新化し、Phase 2ではそのアジェンダに沿って6つのStepでレビューします。

Phase 1 散在する情報を集約し、基準資料を最新化する(会議前)

実際のプロジェクトでは、情報はチャット・チケット管理ツール・ソース管理・カレンダーなどに散らばっています。
これらを放置したまま会議を開いても、基準資料との差分は見えません。

会議前のPMの仕事は、散らばった情報を集めて基準資料を最新化することです。

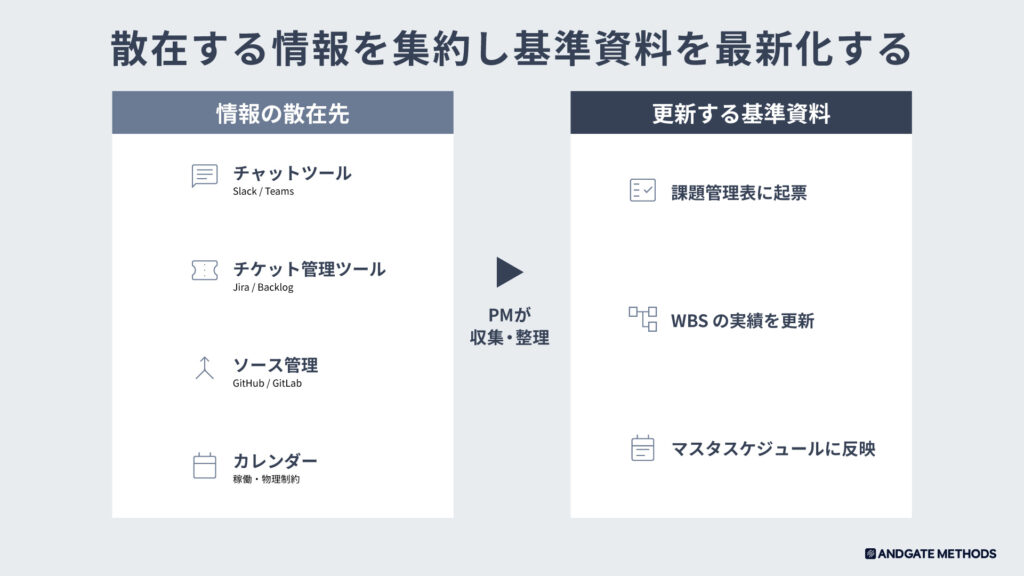

散在する情報を集約し基準資料を最新化する:チャットツール、チケット管理ツール、ソース管理、カレンダーの情報をPMが収集・整理し、課題管理表、WBS、マスタスケジュールを更新する
  • チャットツール(Slack、Teams など)
    • 意思決定の経緯、未解決の論点、新しいブロッカーを拾い、課題管理表に起票します。
  • チケット管理ツール(Jira、Backlog、Asana など)
    • タスクのステータスの変化と、完了・未着手の実績を拾い、WBSの実績を更新します。
  • ソース管理(Git、GitHub、GitLab など)
    • コミットログとプルリクエストの状況を、WBSの完了判定に使います。
  • カレンダー
    • メンバーの稼働可能時間と物理的な制約を、マスタスケジュールの再計画に反映します。

ツール活用例
Slack AIのChannel RecapsやMicrosoft Teams Copilotでチャットの要約を、JiraのAtlassian IntelligenceやAsanaのSmart Statusでチケットの集計を自動化すると、Phase 1の工数を大幅に減らせます。

PMが設計すべきは「報告の義務」ではなく「集約のパイプライン」

最新化された基準資料をもとに会議を始めれば、メンバーは報告作成に時間を取られず、PMは事実ベースでレビューを進められます。

アジェンダの作成:Phase 1の最終成果物

基準資料を最新化したら、それをもとに進捗レビュー会のアジェンダを作ります。アジェンダとは、Phase 2の各Stepで「何を・どの順で・どの資料を見ながら扱うか」を定めた進行計画です。
PMが会議前に作成し、次の3つを含めます。

  • 進捗サマリ(Step 2用)
    • WBSから消化タスク数(予実)・残課題数・期限切れの一覧を集計し、前回との差分を明示します。報告の順番は、遅延・ブロッカーの深刻度順(赤→黄→青)に並べておきます。
  • 課題の優先度整理(Step 3用)
    • 課題管理表の課題を影響度×緊急度で分類し、当日議論すべき項目を絞り込みます。
  • ODSC(Step 1用)
    • 今回の会議の目的・成果物・成功基準を1文で定義します。

アジェンダは前日15時までに参加者へ展開し、追加の議題が出たらODSCを定義し直します。

Phase 2 アジェンダに沿ってレビューする(会議本体)

Phase 1で作ったアジェンダをもとに、「進捗・課題・次アクション」の3点を軸に会議本体を進めます。
報告フォーマットを固定すると、報告者は「何を報告すべきか」を毎回考えずに済み、レビュアーは報告を比べたり集計したりしやすくなります。

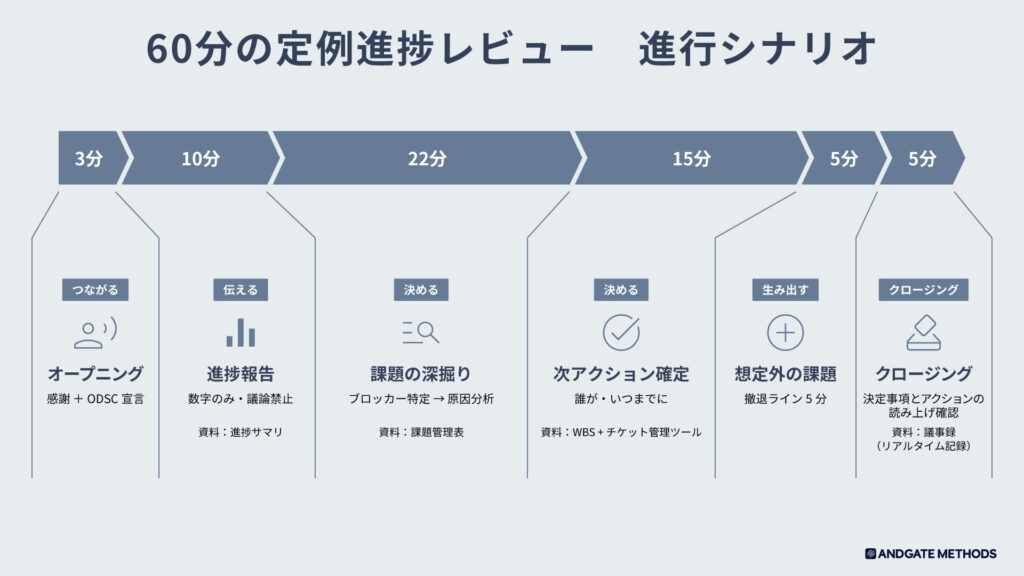

60分の定例進捗レビューの進行シナリオ:オープニング3分、進捗報告10分、課題の深掘り22分、次アクション確定15分、想定外の課題5分、クロージング5分

60分の定例進捗レビューは、次の配分で進めます。

  1. Step 1 オープニング(3分):感謝を伝え、ODSCを宣言する
  2. Step 2 進捗報告(10分):報告のみで、議論は禁止。使用資料は進捗サマリ
  3. Step 3 課題の深掘り(22分):ブロッカーを特定し、原因を分析する。使用資料は課題管理表
  4. Step 4 次アクション確定(15分):誰が・いつまでにを決める。使用資料はWBSとチケット管理ツール
  5. Step 5 想定外の課題(5分):撤退ラインは5分
  6. Step 6 クロージング(5分):決定事項とアクションを読み上げて確認する。使用資料は議事録(リアルタイム記録)

会議の中心になるStep 2(進捗報告)・Step 3(課題の深掘り)・Step 4(次アクション確定)が、報告の3点「進捗・課題・次アクション」に対応します。

Step 1 オープニング:感謝とODSC宣言で場をつくる

最初の3分で、前回の貢献者への感謝を伝え、今日のODSC(目的・成果物・成功基準)を宣言します。

  • 感謝から始める
    • 報告の心理的なハードルを下げるためです。「この場は詰める場ではない」という空気を、PMが最初につくります。
  • ODSCを宣言する
    • 「今日のゴールは○○の確定です」と冒頭で明言し、議論の発散を防ぎます。
ODSC:進捗レビュー会の共通テンプレート。目的、成果物、成功基準

進捗レビュー会では、次のODSCを共通テンプレートとして使えます。

  • O(Objective/目的)
    • 前回のレビューからの進捗差分とスケジュールへの影響を確認し、ブロッカーを特定・解消する
  • D(Deliverables/成果物)
    • ①更新されたタスク一覧(実績反映済み)、②スケジュール差分と影響範囲の確認結果、③課題ごとの対策と担当、④次アクション(誰が・いつまでに・何を)
  • SC(Success Criteria/成功基準)
    • すべてのアクションが「1タスク1担当者・絶対日時の期限」で確定し、遅延タスクのリカバリ期限が再設定されている

案件固有の議題がある場合は、Dに「⑤○○の方針決定」を加え、SCにその判断基準を書き足します。

オープニングの進め方(ODSCの宣言・感謝の伝え方)は、下記の記事「プロジェクトを推進させる会議の進め方」で詳しく解説しています。

Step 2 進捗報告:主観を排除し「成果物の状態」で計測する

Step 2では、「順調です」という主観の報告を禁止し、成果物の状態と前回からの差分で進捗を確認します。
主観は検証できず、意思決定の材料として使えないからです。

Phase 1で作ったアジェンダの進捗サマリ(WBSから集計した予実差分の一覧)を画面に映し、全員が同じ数字を見ながらレビューを進めます。

  • 成果物ベースで確認する
    • パーセンテージでの報告をやめます。
      「ドラフト作成完了・レビュー待ち」「API実装済み・テスト未着手」のように、成果物の状態の変化で報告してもらいます。
      こうすることで、進捗の定義が客観的になります。
  • 差分で報告する
    • 前回のレビューからの変化だけを報告します。
      「先週は設計中だったAPIが、今週は実装完了・テスト未着手です」のように、前回の状態→今の状態を1文で伝えます。
      絶対値ではなく差分を報告すると、止まっているタスクがすぐに見えます。
  • 報告の順番はリスク順にする
    • 着席順や担当順ではなく、遅延・ブロッカーが起きているタスクから先に報告します。
      「赤→黄→青」の順に並べておけば、時間切れになっても重要な問題は必ず扱えます。
  • 議論は禁止する
    • このStepでは報告だけを行い、議論はしません。
      「なぜ遅れたか」「どう対処するか」はStep 3以降で扱います。
      報告と議論を混ぜると、1人目の報告で時間を使い切り、残りのメンバーの状況を把握できなくなります。
      先に全体像をそろえてから深掘りする順序を守れば、PMは「どこに時間を使うべきか」をStep 3の前に判断できます。
  • 1人あたりの持ち時間を固定する
    • 報告者が5名なら、1人2分が上限です。
      タイマーを使い、超過したら「続きはStep 3で」と区切ります。
      全員の報告が終わらないまま議論に入ると、全体像がないまま意思決定することになります。
  • 【推奨】報告サマリを自動で作る
    • Gitのコミットログやチケットのステータスから、AIに報告サマリを自動生成させることをおすすめします。
      Phase 1で基準資料を最新化していれば、報告者は差分を確認するだけで済みます。

Step 3 課題の深掘り:寄り添った上で「障害物」に「なぜ?」を向ける

Step 3では、報告したメンバーを受け止めたうえで、人ではなく障害物に「なぜ?」を向けて原因を特定します。
6つのStepのなかで、ここが最も重要です。

Step 2で把握した全体像をもとに、課題管理表と前回議事録(未解決アクションの一覧)を開き、深掘りすべき課題を順に扱います。
「進んでいません」という報告は、勇気ある行動として称賛されるべきです。

  • マインド:先に安心を置く
    • まず「早めに共有してくれて助かります」と受け止めます。次に「責めたいのではなく、前に進めるために原因を特定したいです」と目的を伝えます。
  • 仕組み:矛先は人ではなく事象に向ける
    • 人に向けた「なぜ?」(「なぜ進んでいないのですか?」)は使いません。障害物に向けた「なぜ?」(「何が止めていますか?」「なぜそれが起きていますか?」)だけを使います。
  • 問いの二段構え(再現性)
    • まず「何がブロッカーになっていますか?」と聞き、人ではなく事象をブロッカーとして切り出します。
      次に、特定したブロッカーに「なぜそうなっていますか?」を繰り返し、構造的な原因を突き止めます。

ブロッカーを特定したら、誰が・いつまでに・どう取り除くかをその場で決めます。
PMが引き取るのは、メンバーの権限では動かせない相手(他部署のマネージャー・顧客・外部ベンダーなど)に限ります。
メンバー自身で解決できるものは、期限とアウトプットを明示したうえで、本人にアクションを返します。
あわせて、同じ問題が起きないように、確認項目やフローをプロセスに追加します。

このように、この型はブロッカーの即時除去と再発防止をセットで求めます。
では、マイクロマネジメントとは何が違うのでしょうか。

マイクロマネジメントとの境界線

違いは、厳しさの矛先が「人」か「プロセス」かで決まります。

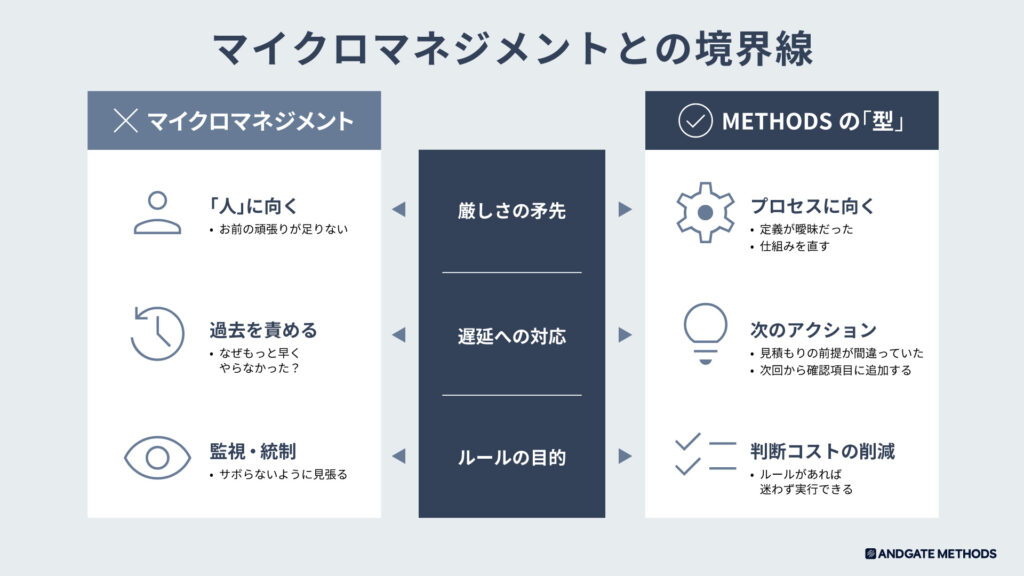

マイクロマネジメントとの境界線:マイクロマネジメントは厳しさが「人」に向き、METHODSの型は「プロセス」に向く
  • 厳しさの矛先
    • マイクロマネジメント:「人」に向く(お前の頑張りが足りない)
    • この型:「プロセスの欠陥」に向く(定義が曖昧だった。仕組みを直す)
  • 遅延への対応
    • マイクロマネジメント:過去を責める(なぜもっと早くやらなかった?)
    • この型:原因を分析し、仕組みで再発を防ぐ(見積もりの前提が間違っていた。次回から確認項目に追加する)
  • ルールの目的
    • マイクロマネジメント:監視・統制(サボらないように見張る)
    • この型:判断コストの削減(ルールがあれば迷わず実行できる)
「早く言ってくれてありがとう」は設計

遅延報告が上がったら、PMは①すぐにリカバリプランを組み(未来の調整)、②遅延の構造的な原因を特定してプロセスを直します(再発防止)。
「早く言ってくれてありがとう」は気持ちの問題ではありません。報告のコストを下げる仕組み(定型フォーマット・報告チャネル・即時対応のルール)を設計することが本質です。

お問い合わせ メソッドの適用やプロジェクトの推進のご相談はこちら。

Step 4 次アクション確定:「誰が・いつまでに」を構造的に確定する

Step 4では、Step 3で特定した課題と対策を、「誰が・いつまでに」が決まった具体的なアクションに落とし込みます。
WBSとマスタスケジュールで、他のタスクへの影響を確認しながら進めます。

ここで曖昧さを残すと、次の進捗報告までタスクが宙に浮いたままになります。
次の3つを会議中に確定させる仕組みを徹底します。

  • 期限は絶対日時で決める
    • 「今週中」ではなく「火曜の15時」と決めます。幅のある期限は期限ではありません。
      絶対日時にすると、他のタスクとの優先度を機械的に比べられます。
  • 1タスク1担当者にする
    • 「Aがメイン、Bがサポート」のように、責任の所在を一意にします。
      共同担当は責任の分散であり、傍観者効果の原因になります。
  • その場でチケット化する
    • 口頭の合意は、すべてその場でチケットにします。「あとで切っておいて」は、忘れや認識のずれの原因になります。
      PMがその場で起票するか、AIに自動で起票させてください。

Step 5 想定外の課題:バッファ5分で扱い、撤退ラインを守る

Step 5は、アジェンダにない課題が出たときのための5分間のバッファです。

  • 撤退ラインを決める
    • 5分で結論が出なければ、別の会議を設定します。「この場では解決しない」と判断するのもPMの仕事です。
  • 目的
    • 定例の時間枠を守りながら、想定外の課題を「なかったこと」にしないための仕組みです。

Step 6 クロージング:決定事項の読み上げ確認

Step 6では、PMが決定事項とアクションアイテムを読み上げ、全員の認識が一致しているかを口頭で確認してから解散します。

会議中にリアルタイムで記録してきた議事録を画面に映し、決定事項とアクションアイテム(誰が・何を・いつまでに)を読み上げます。

  • キーフレーズ
    • 「各自のアクション、認識合っていますか?」と問いかけます。「何か質問ありますか?」で終わらせてはいけません。
  • 目的
    • この確認が、ODSCで決めた成功基準(Success Criteria)の達成確認になります。
      決定事項を読み上げて「合っているか」を問うことで、曖昧なまま解散する「お見合い」を確実に防ぎます。

OUTPUT 会議が生み出す成果物

メンバーが会議の直後に迷わず作業に戻れる状態をつくることが、進捗レビュー会の最終成果物です。
具体的な成果物は、次の3つです。

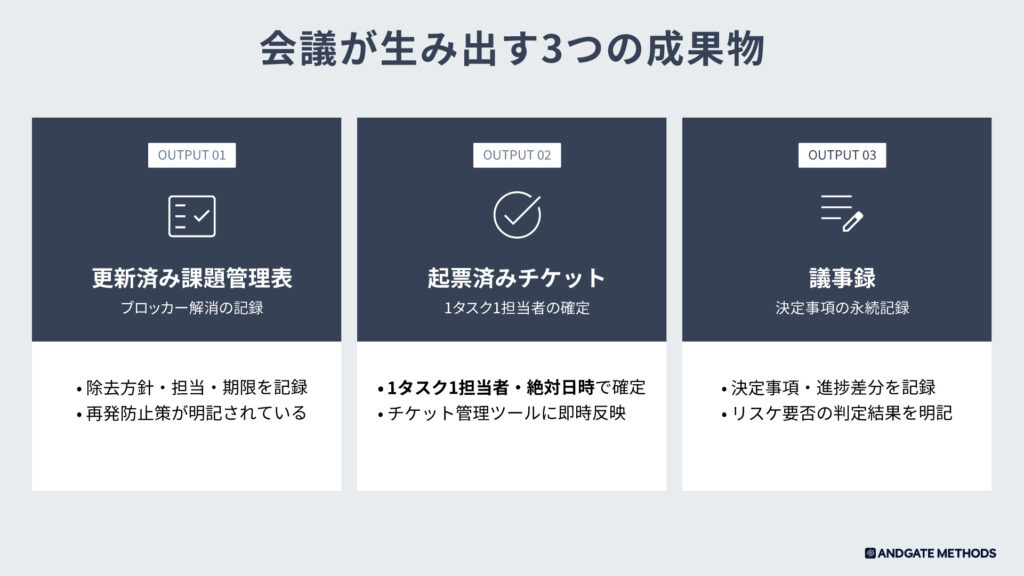

会議が生み出す3つの成果物:更新済み課題管理表、起票済みチケット、議事録
  1. 更新済み課題管理表
    • ブロッカーごとの除去方針・担当・期限・再発防止策が記録されている
  2. 起票済みチケット
    • 1タスク1担当者・絶対日時の期限で確定したアクションが、チケットになっている
  3. 議事録
    • 決定事項、進捗差分の記録、スケジュールへの影響の判定結果(リスケの要否)が残っている

課題管理表の更新とチケットの起票は、会議中にリアルタイムで行います。
一方、マスタスケジュールやWBSのベースライン変更(スコープの変更・マイルストーン日程の移動)は、議事録に影響の判定を記録したうえで、会議後の承認プロセスを経てから反映します。
顧客への納品物として管理している場合は、変更管理プロセスが必要です。

よくある質問(FAQ)

進捗レビュー会の運営でよくある疑問にお答えします。

Q. 進捗レビュー会とは何ですか?

A. 「計画」と「実績」の差分を確認し、ブロッカーを取り除いて次アクションを確定するための定例会議です。

本記事では、会議前の準備(Phase 1)と会議本体(Phase 2)の2段階で進める型を紹介しています。会議本体は、オープニング・進捗報告・課題の深掘り・次アクション確定・想定外の課題・クロージングの6つのStepで構成します。

Q. 「順調です」という報告をやめてもらうには、どうすればいいですか?

A. 報告の項目を「進捗・課題・次アクション」に固定し、成果物の状態と前回からの差分で報告してもらいます。

パーセンテージでの報告はやめ、「API実装済み・テスト未着手」のように成果物の状態の変化で伝えてもらいます。「先週は設計中だったAPIが、今週は実装完了・テスト未着手です」のように差分で報告すると、止まっているタスクがすぐに見えます。

Q. 60分の進捗レビュー会は、どのような時間配分で進めればいいですか?

A. オープニング3分、進捗報告10分、課題の深掘り22分、次アクション確定15分、想定外の課題5分、クロージング5分が目安です。

最も時間をかけるのは、ブロッカーを特定して原因を分析する「課題の深掘り」です。進捗報告では議論を禁止し、1人あたりの持ち時間を固定して全体像を先にそろえます。

Q. 会議の前に、何を準備すればいいですか?

A. 散らばった情報を集めて4つの基準資料を最新化し、それをもとにアジェンダを作ります。

4つの基準資料は、WBS・マスタスケジュール・課題管理表・前回議事録です。アジェンダには、進捗サマリ・課題の優先度整理・ODSC(目的・成果物・成功基準)を含め、前日15時までに参加者へ展開します。

Q. WBSやマスタスケジュールがないプロジェクトでも使えますか?

A. 基準資料がないプロジェクトでは、進捗レビュー会は機能しません。まずWBSとマスタスケジュールの整備から始めてください。

比較の基準となる資料がなければ、どれだけ情報を集めても「それで予定どおりなのか?」を判定できないためです。

Q. マイクロマネジメントにならないか心配です。

A. 違いは、厳しさの矛先が「人」か「プロセス」かです。この型では、矛先をプロセスの欠陥に向けます。

遅延が起きたときは過去を責めず、原因を分析して確認項目やフローを追加し、仕組みで再発を防ぎます。また、すべてのメンバーを一律に管理するわけではありません。自律しているメンバーには結果だけを握り、やり方は任せます。

Q. 遅延を報告しにくい雰囲気を変えるには、どうすればいいですか?

A. まず「早めに共有してくれて助かります」と受け止め、人ではなく障害物に「なぜ?」を向けます。

「なぜ進んでいないのですか?」ではなく、「何が止めていますか?」と問いかけます。あわせて、定型フォーマット・報告チャネル・即時対応のルールを用意し、報告のコストを仕組みで下げます。

Q. 会議中にスケジュールを引き直してもいいですか?

A. 課題管理表とチケットは会議中に更新しますが、マスタスケジュールやWBSのベースライン変更は会議後に反映します。

スコープの変更やマイルストーン日程の移動は、議事録に影響の判定を記録したうえで、会議後の承認プロセスを経てから反映します。顧客への納品物として管理している場合は、変更管理プロセスが必要です。

進捗レビュー会の型のまとめ

進捗レビュー会は、「計画」と「実績」の差分を検出し、ブロッカーを取り除いて次アクションを確定するための会議です。会議の前に4つの基準資料(WBS・マスタスケジュール・課題管理表・前回議事録)を最新化してアジェンダを作り、会議本体はオープニングからクロージングまでの6つのStepで進めます。

この型は、「仕組み」と「マインド」の両方がそろって初めて機能します。ルールだけを厳しくすれば監視になり、心理的安全性だけを追えば曖昧さが残ります。両方がそろうと、「厳しいけれど、安心して報告できる」状態になります。

まずは次回の定例で、「順調です」の代わりに、成果物の状態と前回からの差分で報告してもらうところから始めてください。
DOWNLOAD CONTENTのClaudeスキルとExcelテンプレートを使えば、報告の収集から会議資料の作成までを手早く進められます。

DOWNLOAD CONTENT

「順調です」で終わらせない進捗レビュー会を、準備から議事録まで支える【Claude専用スキル+Excelテンプレート】を無料配布!

基準資料(WBS・マスタスケジュール・課題管理表・前回議事録)の現状を伝えるだけで、会議前の進捗サマリ・アジェンダ作成から、会議中のブロッカー分析、会議後の次アクションリスト・議事録まで、Claudeが進行をサポートします。
「進捗レビュー会を準備して」と話しかけるとスキルが起動します。

同梱のExcelは、各報告者が会議前に記入する「進捗報告フォーマット」と、Step 3で使う「ブロッカー特定シート」です。報告を統一フォーマットで集められます。

【配布内容】methods_ME-011_progress-review.zip

  • progress-review/
    • SKILL.md(スキル本体)
    • README.pdf(活用ガイド)
    • references/
      • 進捗報告フォーマット.xlsx(Excelテンプレート)
      • ブロッカー特定シート.xlsx(ブロッカー分析・再発防止策の記録)

※本スキルはClaude専用の「AIエージェント構築セット」です。他AIでは設計通りの動作にならない場合があります。
※生成AIの特性上、回答の正確性は保証されません。本ツールの利用により生じた不具合・損害・法的トラブル等について、当社は一切の責任を負いかねます。

ダウンロードコンテンツ請求フォーム
