検収の日に「設計書はそろっていますか?」と聞かれて、答えられますか?
システムは無事にリリースされ、本番稼働も安定しています。チームがほっとしたところで、発注側からこう聞かれます。
「では、検収に入りましょう。設計書一式・試験成績書・議事録はそろっていますか?」
受注側は答えに詰まり、発注側も何がどこまでそろっているかを把握していません。成果物の全体像を、誰も把握していなかったのです。
成果物管理の怖いところは、管理していなくてもプロジェクトが進んでしまう点にあります。
コードは書けますし、テストも回せます。日々の作業に支障がないため、発注側も受注側も危機感を持てません。納品の直前になって初めて、全員が同時に「そろっていない」と気づきます。公共系や金融系の案件では、そこから大量の設計書を紙に製本する作業まで発生します。
本記事では、この問題を防ぐ「成果物管理の型」を紹介します。
成果物管理の型はプロジェクトの計画段階で成果物ごとの完成の条件を決め、レビューと承認の手順、版の管理方法までをそろえておく進め方です。扱う仕組みは次の3つです。
- 成果物定義一覧
- 何を・誰が・いつまでに・どこまでやれば「完成」かを一覧にして、関係者と合意します。
- レビュー承認プロセス
- 2段階のレビューと承認の記録で、品質を確かめた証拠を残します。
- バージョン管理
- 正本の置き場所を1か所に決め、「どれが最新で、何が変わったか」を追えるようにします。

- 成果物はシステムだけではありません。設計書・試験成績書・議事録なども、検収で確かめられます。
- 成果物定義一覧には成果物ごとに作成責任者(個人名)・完了条件・期限・納品形式を書き、キックオフまでに関係者と合意します。
- レビューは受注側の内部レビューを先に通し、発注側のレビューを最終確認にします。
- 承認記録には、誰が・いつ・どの版を承認したかを残し、承認後の成果物は編集できないようにします。
- 正本は1か所に置き、履歴を自動で残せるツールで管理します。ファイル名に版番号を付ける運用は最終手段です。
なぜ成果物は「気づいたときには手遅れ」になるのか
成果物がそろわない原因は、作業量の不足ではありません。「何を・どこまで作れば完成か」が、計画段階で決まっていないことにあります。
決まっていないまま進むと、次の3つの問題が起きます。
- 定義がない
- 契約書に載っていない議事録や課題管理表は、誰も作る担当になっていません。検収の場で「議事録は?」と聞かれて、初めて足りないことに気づきます。
- 承認の証拠がない
- 口頭の「見ました」やチャットのスタンプでは、誰がどの版を承認したかを後から示せません。
- 最新版がわからない
- 同じファイル名で中身の違う版がいくつもあり、どれを納品すればよいかがわかりません。
3つの仕組みはそれぞれの問題に対応しています。
成果物定義一覧で「定義がない」を、レビュー承認プロセスで「承認の証拠がない」を、バージョン管理で「最新版がわからない」を防ぎます。
成果物定義一覧の作成
成果物ごとに作成責任者・完了条件・期限・納品形式を一覧にし、キックオフまでに関係者と合意します。
契約の段階で、「基本設計書」「試験成績書」といった成果物の名前は決まります。ただし、完了条件やレビュアー、期限まで決まっていることはまれです。
成果物定義一覧は契約書の成果物をたたき台にして、「どうなれば完成か」を計画段階で書き足したものです。
INPUT 契約書・提案書とWBSをそろえる
- 契約書・提案書(成果物の定義)
- WBS(フェーズと成果物の紐付け)
- 過去のプロジェクトの成果物一覧(あれば)
PROCESS 一覧を作り、関係者と合意する
STEP 01 契約書の成果物を抜き出す
契約書と提案書に書かれた成果物を、そのまま抜き出します。これが一覧の骨格になります。
ただし、契約書に載っているものだけでは足りません。議事録や課題管理表、Q&A管理表のように、契約上の成果物には含まれないのに、検収で確かめられる文書があります。
発注側にとっては「当然あるもの」でも、事前に伝えておかなければ受注側は用意しません。「成果物ではないから」と作らずにいると、検収の場で「議事録は?」「課題管理の履歴は?」と聞かれて答えられなくなります。
どの文書が必要か迷ったら、記事の後半の「成果物の格納先ガイド」に、よくある成果物の種類をまとめています。
STEP 02 項目を埋める
抜き出した成果物ごとに、成果物名・フェーズ・作成責任者・レビュアー・承認者・完了条件・期限・提出先・納品形式を埋めます。
書き方を間違えやすいのは次の4項目です。
- 作成責任者:個人名(例:山田太郎)
- 完了条件:作成者以外が確かめられる基準(例:指摘を全件反映済み、承認者が承認済み)
- 期限:YYYY/MM/DD(WBSのマイルストーンに紐付けた日付)
- 納品形式:PDF正本+Word原本 / Wiki(Confluenceなど) / 共有ドキュメント / 紙の製本+PDF
- 作成責任者:個人名で書く
- 部署名や会社名で書くと、誰の仕事なのかが曖昧になり、結局誰も手をつけません。
- NG:開発部/XX社
- OK:山田太郎(XX社)
- 完了条件:作成者以外が確かめられる基準で書く
- 「書いたら完成」は完了条件ではありません。ここが曖昧なままだと、検収で揉めます。
- 設計書 NG:作成する → OK:指摘を全件反映済み、承認者が承認済み。
- 試験成績書 NG:テストする → OK:全ケースを実行済み、重要度「高」の不合格が0件、残る不合格に対応計画あり、エビデンスを添付済み。
- 議事録 NG:書く → OK:決定事項・TODO・担当を記載済み、翌営業日までに配布済み。
- 期限:WBSのマイルストーンに紐付けた日付で書く
- 「6月末めど」のような書き方では、遅れに気づくのが遅くなります。
- NG:6月末めど
- OK:2026/06/30(基本設計完了のマイルストーンに紐付け)
- 納品形式:成果物の使われ方で選ぶ
- PDFやWordだけでなく、Wikiや共有ドキュメントも選べます。形式を検収の直前に確かめるのでは遅すぎます。
- 契約上の納品物 → PDF(正本)+Word(原本)
- 更新の多い運用保守のドキュメント → Wiki(Confluenceなど)
- 議事録・Q&A → 共有ドキュメント(読みやすさと検索しやすさを優先)
- 監査対応が必要なもの → 紙の製本+PDF(原本性を求められる)
STEP 03 関係者と合意する
一覧は、作った人だけのものではありません。
ベンダーに委託する案件なら発注側と受注側で、社内のプロジェクトならプロジェクトオーナーや関係部署と、キックオフの時点で完了条件と納品形式を合意します。
ここを曖昧にしたまま進むと、検収の場で「これで完成と言えるのか」という議論が始まります。
OUTPUT 成果物定義一覧
- 成果物定義一覧(1枚)。作成責任者・レビュアー・承認者・完了条件・期限・納品形式が、成果物ごとに埋まっている。
この一覧は、このあとのレビュー承認プロセスとバージョン管理で、そのまま参照します。
お問い合わせ メソッドの適用やプロジェクトの推進のご相談はこちら。
レビュー承認プロセスの構築
成果物定義一覧に書いたレビュアー・承認者・完了条件に沿って、レビューから承認までを進め、承認の記録を残します。
「誰が見るか」「何を基準にするか」は一覧で決まっているので、ここではそのとおりに実行します。
INPUT 成果物定義一覧とレビューする成果物をそろえる
- 成果物定義一覧(レビュアー・承認者・完了条件を参照)
- レビューする成果物の本体
PROCESS 2段階でレビューし、承認の記録を残す
STEP 01 承認フローに沿ってレビューする
ベンダーに委託する案件では、レビューを受注側の内部レビューと発注側のレビューの2段階で進めます。
発注側のレビューは最終確認の場です。そこで初めて「受注側の内部レビューを通っていない」とわかると、全員の時間がむだになります。
- 作成
- 作成責任者が成果物を作ります。
- セルフチェック
- 作成者自身がレビューの観点で確かめます。
- 受注側の内部レビュー
- 受注側のレビュアーが観点に沿って確かめ、指摘を出します。この段階で指摘を全件つぶします。
- 指摘の反映
- 作成者が指摘を全件反映します。
- 発注側のレビュー(最終レビュー)
- 発注側のレビュアーが確かめます。受注側の内部レビューが済んでいることが前提です。
- 承認
- 承認者が最終確認し、承認の記録を残します。
発注側のレビューは、受注側の内部レビューを通った成果物を確かめる場です。
誤字やフォーマットの崩れ、記載漏れなど、受注側の内部で直せたはずの指摘が残っていたら、最後まで読まずに差し戻すことをルールにします。
「先に受注側の内部レビューを通してください」と返すだけで、双方の時間を守れます。受注側がやるべき品質確認に、発注側の時間を使わせないためのルールです。
STEP 02 レビューの観点に沿って確かめる
「ちゃんと見ておいて」では、レビューになりません。
成果物の種類ごとに、何を確かめるかを決めておきます。
- 要件定義書:機能要件と非機能要件がもれなく書かれているか、業務フローと合っているか、優先度とスコープが明確か。
- 設計書:要件定義書の各要件が設計のどこで実現されているか、記載どうしに矛盾がないか、用語がそろっているか。
- インターフェース定義書:外部システムとの連携の仕様に曖昧さがないか、エラー時の扱いが決まっているか、データ形式と文字コードが書かれているか。
- テーブル定義書:データ型・制約・インデックスが妥当か、正規化に矛盾がないか、ER図と一致しているか。
- 試験仕様書:テストケースが要件をもれなく押さえているか、異常系と境界値を含んでいるか、判定基準が明確か。
- 試験成績書:全ケースを実行したか、エビデンスがあるか、不合格の対応状況はどうか、合否の判定基準が明確か。
- 移行計画書:データ移行と切り戻しの手順が具体的か、リハーサルの計画があるか、関係者の役割分担が決まっているか。
- 運用保守マニュアル:障害対応の流れが具体的か、エスカレーション先が書かれているか、バッチ運用の手順がそろっているか。
- 議事録:決定事項・TODO・担当が書かれているか、配布期限を守っているか。
- 課題管理表・Q&A管理表:ステータスが更新されているか、放置された未解決の項目がないか、担当と期限が埋まっているか。
STEP 03 承認の記録を残し、承認後の成果物を守る
「誰が・いつ・何を承認したか」を、後から検索できる形で記録します。あわせて、承認済みの成果物が勝手に書き換えられないようにします。
記録の手段は次のように選びます。
- 推奨:チケット(Jira、Backlogなど)、GitHubのプルリクエストのレビュー、Wikiページへのコメントでの承認(Notion、Confluence)、Boxの承認ワークフロー。
- 許容:メール。ただし、共有メールボックスを使うか、転送先を統一します。
- 非推奨:Slackのスタンプ、口頭、個人のメール。
承認記録には承認した版を必ず紐付けます。Gitならコミットハッシュ、SharePointやBoxならバージョン番号、WikiならページのバージョンIDを記録します。
承認が済んだら、ページのロックや保護タグで、編集できる人を制限します。
承認後に中身が変わった成果物は、承認者が承認した内容とは別物です。承認記録だけが残り、中身が差し替わっている状態は、検収では事故として扱われます。
承認後に修正が必要になったら、次の手順を必ず踏みます。
- 承認ステータスを「未承認」に戻す
- ロックを解除し、修正する。
- レビューと承認のフローを、もう一度通す。
- 再承認されたら、新しいバージョンでロックする。
「軽微な修正だから」という例外は認めません。誤字を1か所直すだけでも、再承認なしに正本を書き換えた時点で、承認記録と現物が食い違います。
OUTPUT 承認済みの成果物と承認記録
- 承認済みの成果物(指摘を全件反映し、ロック済み)。
- 承認記録(誰が・いつ・何を・どの版で承認したか)
バージョン管理方法の確立
成果物の正本を1か所に置き、履歴を自動で残せるツールで管理して、「どれが最新で、何が変わったか」をいつでも追えるようにします。
置き場所と形式は、成果物定義一覧の納品形式に合わせます。
INPUT 成果物定義一覧と保管先の情報をそろえる
- 成果物定義一覧(納品形式と保管場所を参照)
- プロジェクトのファイルの保管先の情報(SharePoint、Gitリポジトリ、共有ドライブなど)。
PROCESS 正本を1か所にまとめ、履歴をツールに残す
STEP 01 保管場所を1か所にする
成果物の正本は1か所に置きます。ローカルのフォルダやメールの添付、個人のデスクトップに正本を置いてはいけません。
編集中の作業用のコピーは手元にあってもかまいませんが、確定した版は必ず正本の置き場所に反映します。
STEP 02 履歴を残せるツールを使う
ファイル名に版番号を埋め込む運用(_v1.0_20260630など)は避けてください。人の手で守る運用はいずれ破綻します。

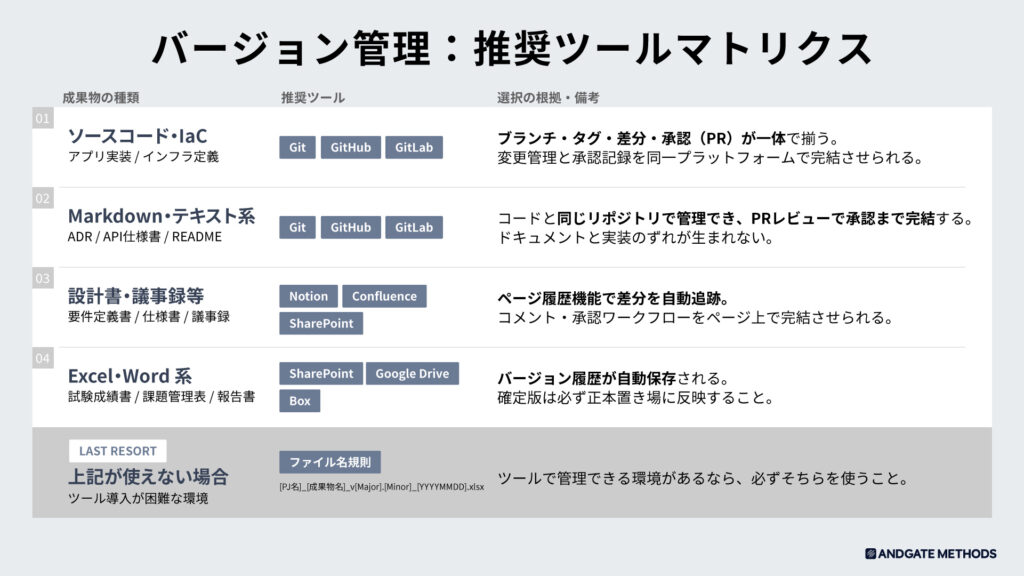

成果物の種類ごとに、次のようなツールで履歴を自動で残します。

- ソースコード・IaC:Git(GitHub、GitLabなど)
- ブランチ・タグ・差分・承認(プルリクエスト)を1か所で扱えます。
- Markdown・テキスト系(ADR、API仕様書、READMEなど):Git
- コードと同じリポジトリで管理でき、プルリクエストのレビューで承認まで済みます。
- 設計書・議事録など:Notion、Confluence、SharePoint
- ページの履歴機能で、差分を自動で追えます。
- Excel・Word系(試験成績書、課題管理表、報告書など):SharePoint、Google Drive、Box
- 版の履歴が自動で保存されます。
- 上記が使えない場合:ファイル名の規則(最終手段)
- 例:
[PJ名]_[成果物名]_v[Major].[Minor]_[YYYYMMDD].xlsx
- 例:
ファイル名の規則を最終手段とするのは、人の手で守る運用は必ず破綻するからです。_v1.1と_v1.2の両方が「最新」として出回る。_finalのあとに_final2ができる。規則を守らないメンバーが1人いるだけで、全体が崩れる。どれも「起きるかどうか」ではなく、「いつ起きるか」の問題です。
ツールで履歴を管理できる環境があるなら、そちらを使ってください。
STEP 03 変更の理由を残す
「いつ・誰が・何を・なぜ変えたか」を記録します。Gitならコミットメッセージ、Wikiならページのコメント、Excelなら変更履歴のシートに書きます。
どのツールを使う場合も、「なぜ変えたか」まで後から追える状態にします。
OUTPUT 履歴を追える成果物と変更履歴
- 履歴が管理された成果物(差分を追える状態)
- 変更履歴(いつ・誰が・何を・なぜ変えたか)

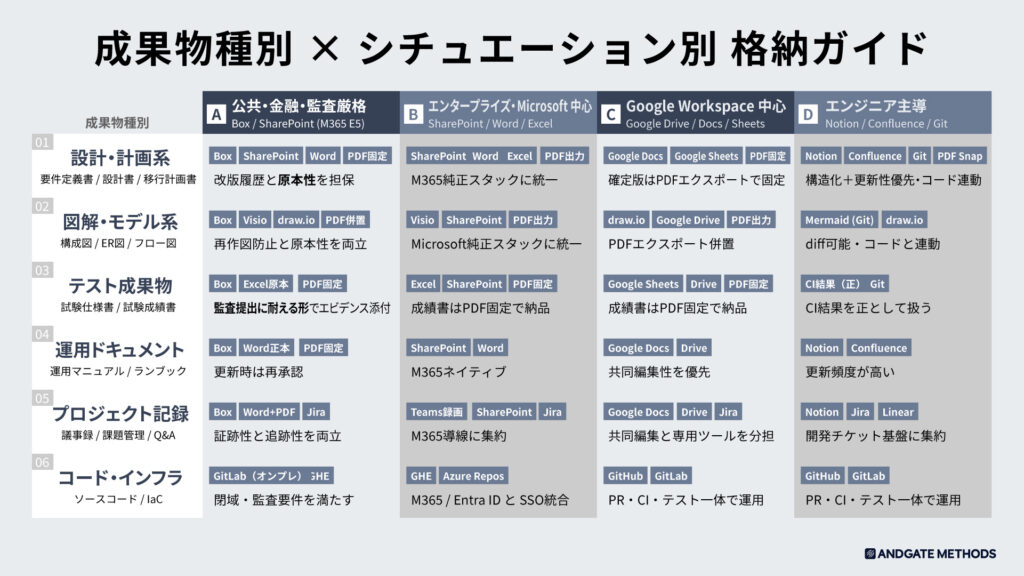

成果物の格納先ガイド:案件のタイプ別
成果物をどこに置き、どの形式で納めるかは、案件の性質と発注側の社内で使われているツールで決まります。
現場でよく出会う4つのタイプ(A〜D)ごとに、成果物の種類別のおすすめの格納先をまとめました。

案件のタイプごとの特徴と、成果物の種類別の格納先は次のとおりです。
- A. 公共・金融・監査が厳しい案件
- 特徴:監査対応・紙の製本・原本性の要件があり、アクセスログと保管年限の管理が欠かせない。
- 設計・計画系:Box・SharePointに、Word・Excelの原本とPDFを置く。改版履歴と原本性を担保する。
- 図解・モデル系:Visio・draw.ioの元ファイルとPDFを並べて置き、描き直しを防ぐ。
- テスト成果物:Excelの原本とPDFで保管し、エビデンスを添付する。
- 運用ドキュメント:Wordの正本とPDFで保管し、更新するときは再承認する。
- プロジェクト記録:議事録はWord+PDFかチケットで、課題・Q&AはJira・Backlogなどで管理する。
- コード・インフラ:閉じた環境で使えるGit(オンプレミスのGitLab、GitHub Enterpriseなど)。
- B. エンタープライズ・Microsoft中心の案件
- 特徴:社内でMicrosoft 365が標準で、Word・Excelでの納品が前提。SharePointがファイル置き場の標準。
- 設計・計画系:SharePoint(Word・Excel・PowerPoint。必要に応じてPDFに書き出す)
- 図解・モデル系:Visio+SharePoint(PDFも並べて置く)
- テスト成果物:Excel+SharePoint(成績書はPDFで固定する)
- 運用ドキュメント:SharePoint(Word)
- プロジェクト記録:議事はTeams会議の録画・文字起こし・Copilotの要約をSharePointに保管し、課題・変更はJira・Azure DevOpsなどで管理する。
- コード・インフラ:GitHub Enterprise・Azure Reposなど(Microsoft 365・Entra IDとSSOで統合する)
- C. Google Workspace中心の案件
- 特徴:社内でGoogle Workspaceが標準で、Google Docs・Google Sheetsでの納品が前提。Google Driveがファイル置き場の標準。
- 設計・計画系:Google Docs・Google Sheets+Google Drive(確定版はPDFに書き出して固定する)
- 図解・モデル系:draw.io+Google Drive(PDFも並べて置く)
- テスト成果物:Google Sheets+Google Drive(成績書はPDFで固定する)
- 運用ドキュメント:Google Docs+Google Drive
- プロジェクト記録:議事はGoogle Docsで、課題・Q&AはNotion・Jiraなどで管理する。
- コード・インフラ:GitHub・GitLabなど(プルリクエスト・CI・テスト結果を一体で運用する)
- D. エンジニア主導・モダンな案件
- 特徴:内製開発・SaaS・準委任・運用保守など、契約上の正本の比重が軽く、Wiki+Gitで回す。
- 設計・計画系:Notion・ConfluenceなどのWiki+Git(OpenAPIなど、コードと連動するもの)。納品時はPDFのスナップショットを渡す。
- 図解・モデル系:Mermaid(コードと同じ場所に置く)か、draw.ioをGitで管理する。
- テスト成果物:CIの結果を正とし、補足はGoogle Sheets・ExcelかGitに残す。
- 運用ドキュメント:Notion・Confluenceなど
- プロジェクト記録:議事はNotion・Confluenceなどで、課題・Q&AはJira・Linear・Backlogなどで管理する。
- コード・インフラ:GitHub・GitLabなど(プルリクエスト・CI・テスト結果を一体で運用する)
- アクセスログ・保管年限・権限管理の機能を持たないストレージ(社内のファイルサーバー、個人のクラウドドライブ、無料プランのDropboxなど)に、正本をそのまま置かないこと。
監査で「誰がいつ履歴を見たか」を示せず、成果物ごと差し戻しになります。 - 承認前のドラフトを、社外に先に渡さないこと。
ドラフトが正本として扱われ、検収のときに承認済みの版と食い違います。
よくある質問(FAQ)
成果物管理を見直すときによくある疑問にお答えします。
Q1. 動くシステムを納品すれば、それでよくないですか?
A. システムだけでは足りません。ソースコード・設計書・試験成績書・議事録も、すべて成果物です。
成果物がそろっていなければ検収は通らず、検収が通らなければプロジェクトは終わりません。どの文書が必要かは、計画段階で成果物定義一覧にまとめ、関係者と合意しておきます。
Q2. 検収は、形式的な手続きではないのですか?
A. 形式ではありません。多くの請負契約では、検収の合格が報酬の支払い条件になっています。
検収は、発注側と受注側の権利と義務を確定させる手続きです。準委任契約でも、実務では成果物の提出を求められることが多くあります。契約の形態にかかわらず、成果物の管理は必要です。
Q3. 公共系や金融系の案件は、何が違うのですか?
A. 監査への対応が求められるため、紙の製本での納品や、設計書・試験成績書の原本性を問われることがあります。
「ドキュメントは最低限でいい」という考え方が通用しない案件があることは、覚えておいてください。こうした案件では、改版の履歴とアクセスログを残せる場所に、Word・Excelの原本とPDFを並べて保管します。
Q4. 成果物管理とは何ですか?
A. プロジェクトで作る文書やシステムを、「何を・誰が・いつまでに・どこまで作れば完成か」を決めたうえで、承認と版の履歴まで管理することです。
この記事で紹介する成果物管理の型は、成果物定義一覧・レビュー承認プロセス・バージョン管理の3つの仕組みで構成されています。どれか1つが欠けても、検収で「そろっている」ことを示せません。
Q5. 成果物定義一覧には、何を書けばよいですか?
A. 成果物ごとに、成果物名・フェーズ・作成責任者・レビュアー・承認者・完了条件・期限・提出先・納品形式を書きます。
作成責任者は部署名ではなく個人名で、完了条件は作成者以外が確かめられる基準で、期限はWBSのマイルストーンに紐付けた日付で書きます。契約書に載っていない議事録や課題管理表も、検収で確かめられるなら一覧に入れます。
Q6. 承認の記録は、Slackのスタンプやメールでもよいですか?
A. Slackのスタンプや口頭での承認はおすすめしません。メールは、共有メールボックスを使うなら許容範囲です。
承認の記録は、後から「誰が・いつ・どの版を承認したか」を検索できる形で残す必要があります。チケット(Jira、Backlogなど)、GitHubのプルリクエストのレビュー、Wikiページへのコメント、Boxの承認ワークフローがおすすめです。
Q7. 承認したあとに誤字を見つけました。直すだけでもよいですか?
A. 直すだけではいけません。承認ステータスを「未承認」に戻し、レビューと承認をもう一度通します。
承認後に中身が変わると、承認記録と実際の成果物が食い違います。誤字1か所の修正でも同じです。修正して再承認を受けたら、新しいバージョンでロックし直します。
Q8. ファイル名に版番号を付ける運用ではだめですか?
A. ほかに手段がない場合の最終手段です。使えるなら、履歴を自動で残せるツールを使ってください。
ファイル名で版を管理すると、「_v1.1」と「_v1.2」の両方が最新として出回ったり、「_final」のあとに「_final2」ができたりします。Git、Notion・Confluence、SharePoint・Google Drive・Boxなど、版の履歴を自動で保存できるツールを使えば、こうした混乱は起きません。
成果物管理の型のまとめ
成果物管理の型は、成果物定義一覧で「何をどこまで作れば完成か」を決め、レビュー承認プロセスで「誰がどの版を承認したか」を残し、バージョン管理で「どれが最新で、何が変わったか」を追えるようにする進め方です。

3つの仕組みは、どれか1つが欠けても検収は通りません。
- 定義がない(視界不良)
- 検収で「これで全部ですか?」と聞かれて、答えられません。
- 承認がない(品質崩壊)
- 「見ました」が承認の代わりになり、品質を確かめた証拠を示せません。
- 管理がない(証跡消失)
- 「どれが最新?」から確認が始まり、変更の経緯を追えません。
成果物管理は、なくてもプロジェクトが進んでしまうからこそ、計画段階で仕組みにしておく必要があります。
まずは契約書に載っている成果物を抜き出し、作成責任者の欄に個人名を書くところから始めてください。
DOWNLOAD CONTENTのClaudeスキルとExcelテンプレートを使えば、契約書やWBSから成果物定義一覧のドラフトを作り、成果物を事前にチェックしたうえで、承認記録と変更履歴まで1つのファイルで管理できます。
DOWNLOAD CONTENT
成果物の洗い出しから事前チェックまで【Claude専用スキル2種+Excel成果物管理テンプレート】を無料配布!
成果物管理の型の3つの仕組みを支える、2つのClaudeスキルと、連動するExcel「成果物管理テンプレート」を配布します。
seikabutsu-listは、契約書・提案書・WBSから、完了条件・作成責任者・納品形式まで埋めた成果物定義一覧のドラフトを作ります。案件のタイプに合わせて、置き場所と履歴管理ツールの案も出します。
seikabutsu-scoreは、セルフチェックと内部レビューの前に成果物をAIが確認し、100点満点の採点レポート(ゲート判定・欠落項目・AI確信度)を出します。seikabutsu-listで決めた完了条件を渡すと、追加の採点項目として使えます。
Excelでは、成果物定義一覧・レビュー承認の進捗と承認記録・変更履歴を1つのファイルで管理できます。記入例つきの印刷用PDFも同梱しています。
【配布内容】methods_ME-012_deliverables.zip
- README.pdf(共通ガイド)
- templates
- 成果物管理テンプレート.xlsx(連動するExcel)
- docs
- 成果物管理_実践ガイド.pdf(記入例つき・印刷用)
- seikabutsu-list(成果物定義一覧スキル)
- SKILL.md(スキル本体)
- README_list.pdf(利用ガイド)
- templates(1ファイル)
- references(4ファイル)
- seikabutsu-score(事前チェックスキル)
- SKILL.md(スキル本体)
- README_score.pdf(利用ガイド)
