EOL対応を「攻めの生存戦略」に変える計画の型/事実の調査・悲観的な計画・社内説明の進め方【Claudeスキル+Excelテンプレートダウンロード】

EOL対応を「攻めの生存戦略」に変える計画の型/事実の調査・悲観的な計画・社内説明の進め方

EOL通知を見て「見なかったこと」にしていませんか?

ベンダーから「EOL(End of Life:サポート終了)」の通知が届いたとき、次のように考えたことはないでしょうか。

  • 今のままで問題なく動いているのに、なぜ費用をかけて直す必要があるのか。
  • 機能が増えるわけでも、売上が上がるわけでもない。
  • そもそも、この古いシステムの中身を誰が把握しているのか。

EOL対応を「ベンダーに言われたからやる事務作業」と捉えると、着手が遅れます。
期限が近づいてから動くと、「高額な延命」か「危険な突貫工事」の二択しか残りません。

本記事では、EOL対応を「強制バージョンアップ」ではなく、システムを棚卸しして無駄を減らす機会として進める「EOL対応計画の型」を解説します。
EOL対応計画の型は、事実を集める調査と、実行の計画づくりを2つのサイクルに分け、意思を持って「やる・やらない」を決めるための進め方です。手順は次の2つのサイクルと、決裁者への説明でできています。

  1. 第1サイクル:EOL調査レポート
    • 公式情報と現物の事実を集め、リソースごとに「削除・統合・延命・移行」のどれにするかを決める材料をそろえます。
  2. 第2サイクル:EOL対応計画書
    • アプリチームの状況と業務の繁忙期を踏まえ、EOL期限から逆算した悲観的なスケジュールと手順を作ります。
  3. 社内説明:決裁者への説明
    • 事実と「何もしない・延命する・移行する」の3案を並べ、費用をかける理由を決裁者の言葉で説明します。
EOL対応計画の型の全体像:「事実」を集めてから「計画」を立てて決裁者に説明する。第1サイクルでは、公式のEOL情報と現物を突き合わせ、現物の棚卸し・利用状況・依存関係・補足調査を経て、リソースを削除・統合・延命・移行の4つに分けたEOL調査レポートで方針を合意する。第2サイクルでは、アプリチームの状況と業務イベントを踏まえ、逆算スケジュール・概要手順・コスト再比較でEOL対応計画書を作る。最後に、何もしない・延命する・移行するの3案を3年間の総額で比べて決裁者に説明する
この記事の要点
  • EOL対応計画の型は、事実を集める「EOL調査レポート」と、実行の段取りを決める「EOL対応計画書」の2つのサイクルでできています。
  • 事実はドキュメントではなく、実機の設定値・ログ・メトリクスで確かめます。ドキュメントと現物は、必ずずれるからです。
  • 調査の結果をもとに、リソースを1つずつ「削除できる・統合できる・延命で足りる・移行が必要」の4つに分けます。
  • 費用対効果が見合わなければ、延長サポートで現状を維持する(塩漬けにする)ことも、意思を持って選べる正解です。
  • 計画は悲観的に立てます。リハーサルとバッファを必ず入れ、当日のダウンタイムは計画の段階で経営層と合意します。
  • 決裁者には「何もしない・延命する・移行する」の3案を、3年間の総額と判断の期限を添えて示します。

なぜ「事実」と「計画」を分けるのか

EOL対応が失敗する一番の原因は、「事実」と「計画」を混ぜて進めてしまうことです。
いきなり「いつバージョンアップするか」の線を引き始めると、そもそもバージョンアップが必要かを確かめないまま、計画だけが進みます。

先に「本当にバージョンアップが必要か」を事実で確かめ、そのあとで日程を引きます。この順番を守るために、計画づくりを2つのサイクルに分けています。

「事実」と「計画」を分ける2段階:「いつやるか」の線から引き始めると、必要かを確かめないまま計画だけが進む。Cycle 1の調査と断捨離で事実を集めて「やる・やらない」を決め、EOL調査レポートで方針を合意する。Cycle 2の計画と合意で業務とリスクを踏まえて「どうやるか」を決め、EOL対応計画書で段取りを合意する。最後に決裁者へ「何もしない・延命する・移行する」の3案で説明する

2つのサイクルを通して、次の6つの原則を守ります。

  • 事実ベース
    • ドキュメントではなく、実機の設定値・ログ・メトリクスをもとに判断します。
  • 全体の合意
    • インフラの都合だけで決めず、アプリチームの開発状況と業務の繁忙期に合わせます。
  • 攻めの発想
    • バージョンアップを、放置されてきた無駄なコストやセキュリティの不安を解消する機会にします。
  • 「やらない」選択肢
    • 費用対効果が見合わなければ、延長サポートを買って現状を維持することも、意思を持って選びます。
  • 悲観ファースト
    • 期間も費用も、悪いほうの数字で見積もります。リハーサルとバッファを必ず入れます。
  • 説明まで含めて計画
    • EOL対応は技術ではなく説明で止まることが多いため、決裁者の言葉で説明できる形にします。

第1サイクル:EOL調査レポートで「やる・やらない」を決める

第1サイクルのゴールは、関係者が「対応する・しない」を事実で判断できる調査レポートを作り、方針を合意することです。
エンジニアの視点だけに偏らないよう、コストとリスクと現物の状態を、読み手の言葉で示します。

INPUT 判断材料を集める

まず、「公式情報」と「現物」の2つを突き合わせます。
公式情報だけでは、自分たちのシステムで何が起きるかはわかりません。

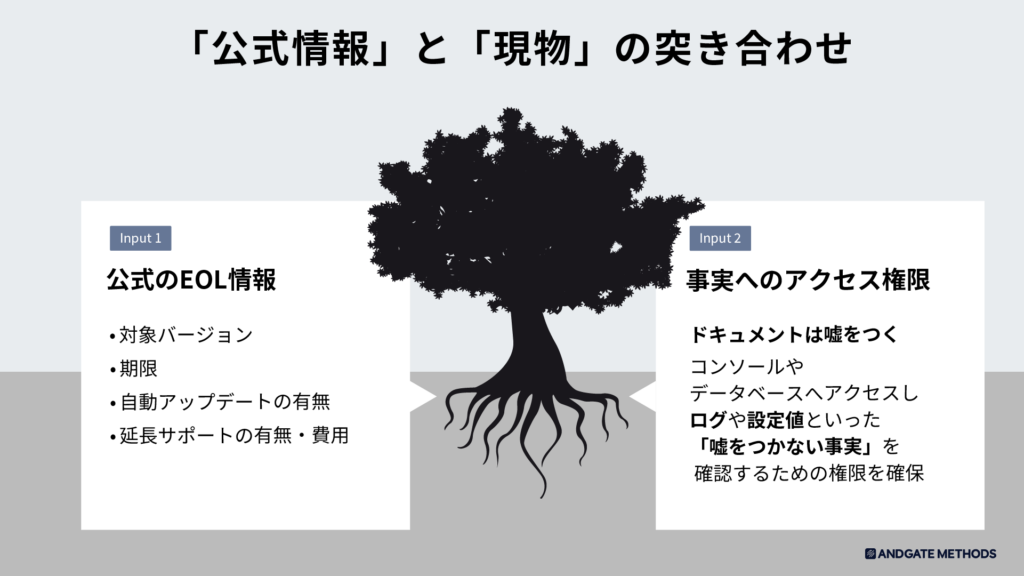

「公式情報」と「現物」を突き合わせる:Input 1の公式のEOL情報(対象のサービスとバージョン、EOLになる日、EOL後の挙動、アップデート先の選択肢、メジャーバージョンアップの要否)と、Input 2の現物へのアクセス権限(コンソールやデータベースを見る権限、実機の設定値、ログとメトリクス)を突き合わせる。ドキュメントと現物は必ずずれる

公式のEOL情報

  • 対象のサービスとバージョン:システムで重要な役割を担うものが含まれているか
  • EOLになる日:十分な準備期間を取れるか
  • EOL後の挙動:自動でアップデートされるか、そのまま稼働を続けられるか、延長サポートがあるか(ある場合の追加費用はいくらか)。
  • アップデート先のバージョンの選択肢:現行からどのくらいバージョンが飛ぶか
  • メジャーバージョンアップが必須か:必須なら動作確認に相当の工数がかかり、切り替えにも時間がかかる。

現物へのアクセス権限

  • AWSのコンソールやデータベースなど、現物を参照できる権限を担当者が持っているか。
  • 権限がない場合、誰に申請すればいつまでに使えるようになるか。
ドキュメントと現物は必ずずれる

きれいな設計書があっても、それは過去のある時点の記録です。
実機の設定値・ログ・メトリクスだけが、今の事実を示します。
ドキュメントだけをもとに進めると、更新漏れや思い込みが、後の工程で取り返しのつかない手戻りになります。

PROCESS 調査して断捨離する

集めた情報を5つのStepで調べ、リソースごとに「本当にバージョンアップが必要か」を判断します。
調べる前に、次の4つの視点を持っておきます。

調査と断捨離の4つの視点:アプリ・経営側と「共感」を作る、理想と現実の「GAP」を見える化する、意思を持って「対応しない」、現物の棚卸しで「断捨離」する。要らないものを削れば、そのリソースのEOL対応は要らない
  • アプリ・経営側と「共感」を作る
    • インフラの都合だけで引いた線表は、実行の段階で必ず破綻します。アプリ開発の事情や業務の繁忙期を踏まえ、「ビジネスが止まるリスク」の観点で話します。
  • 理想と現実の「GAP」を見える化する
    • 放置されてきた無駄なコストやセキュリティの不備を特定し、単なる更新ではなく、正常な状態に戻すための投資の機会として示します。
  • 意思を持って「対応しない」
    • 「最新化こそ正義」という考えを捨て、費用対効果が見合わなければ、延長サポートを払って塩漬けにする案も示します。
  • 現物の棚卸しで「断捨離」する
    • 実際のCPU使用率や接続数を確かめ、使われていないリソースは廃止を提案します。要らないものを削れば、EOL対応も要りません。

Step 1 対象リソースの現物棚卸し

対象になるリソースをすべて特定し、一覧にします。ドキュメントがあっても、必ず現物で確かめます。
各リソースについて、次の5つを記録します。

  • リソースID(ARNなど)
  • タイプ(Amazon RDS・EC2など)
  • 現行のバージョン(メジャー・マイナー)
  • リージョン
  • 環境の区分(本番・STG・開発)

記録の例(PostgreSQLのデータベースが、本番とSTGに1つずつある場合)

  • arn:aws:rds:ap-northeast-1:[アカウントID]:db:prd-postgres|Amazon RDS|PostgreSQL 13.9|東京|本番
  • arn:aws:rds:ap-northeast-1:[アカウントID]:db:stg-postgres|Amazon RDS|PostgreSQL 13.9|東京|STG

Step 2 利用状況の調査

過去1〜3か月のメトリクスを取り、リソースがどのくらい使われているかをつかみます。
CPU・メモリ・接続数・IOPSなどの統計を集めて分析し、切り替えの優先度とタイミングを決める材料にします。

  • 平日の深夜は負荷が低い → 利用者が少ない → 切り替えの候補の時間帯になる
  • 使われていない、または過剰なリソースが見つかる → 削除や統合の候補になる。

この段階で、EOL以外の問題が見つかることもあります。普段の監視に手が回らない体制なら、この機会に整理します。
要らないものを削れば、そのリソースのEOL対応は要りません。

Step 3 依存関係のマッピング

各リソースが、どのアプリケーションやサービスから使われているかを調べ、バージョンアップの影響がどこまで及ぶかをはっきりさせます。
次の3つを材料にします。

  • 既存のドキュメント
  • アプリケーションチームへのヒアリング
  • 接続を許可しているIPアドレスなど、現物の設定。

このStepを飛ばしたEOL対応は、インフラの独りよがりになります。

Step 4 補足調査

対応しない場合の影響と、対応する場合の条件を調べ、「やる」と「やらない」を比べられる材料をそろえます。

対応しない場合の影響

  • 延長サポートの費用:リソースごとに、月次と年次の費用の推移を出す(移行の費用と比べる材料にする)。
  • セキュリティのリスク:延長サポートの期間中もセキュリティパッチが提供されるか、コンプライアンスの面で問題がないかを確かめる。
  • 自動アップグレードの影響:強制的にアップグレードされる場合の、互換性の問題とダウンタイムのリスクを予測する。

対応する場合の条件

  • 許容できるダウンタイム:SLAの要件とヒアリングをもとに、業務が止まってよい時間を確かめる。
  • 推奨される移行先:公式ドキュメントやベストプラクティスから、移行先のバージョンや製品を選ぶ(最新版が常に最適とは限らないため、安定性とランニングコストの増減も見る)。
  • 直接アップグレードできるか:段階的なアップグレードが必要かを調べる(古いバージョンを使っている場合は特に注意する)

Step 5 断捨離フィルタで4つに分ける

Step 1〜4の結果をもとに、リソースを1つずつ次の4つの区分に分けます。

  • ① 削除できる
    • 利用がほぼなく、依存元もないリソースです。削除を提案します。
  • ② 統合・置き換えできる
    • 過剰・重複している、または別の仕組みで代わりがきくリソースです。統合や置き換えを、第2サイクルの候補に入れます。
  • ③ 延命で足りる
    • 影響が小さい、または費用対効果が見合わないリソースです。延長サポートで現状を維持する案を、意思を持って選ぶ候補にします。
  • ④ 移行が必要
    • 業務に欠かせず、EOL後のリスクが大きいリソースです。第2サイクルで対応計画書を作ります。

区分は現物・メトリクス・依存関係の事実で決めます。「たぶん使われていない」は根拠になりません。
①と③は関係者の合意なしに決めないでください。

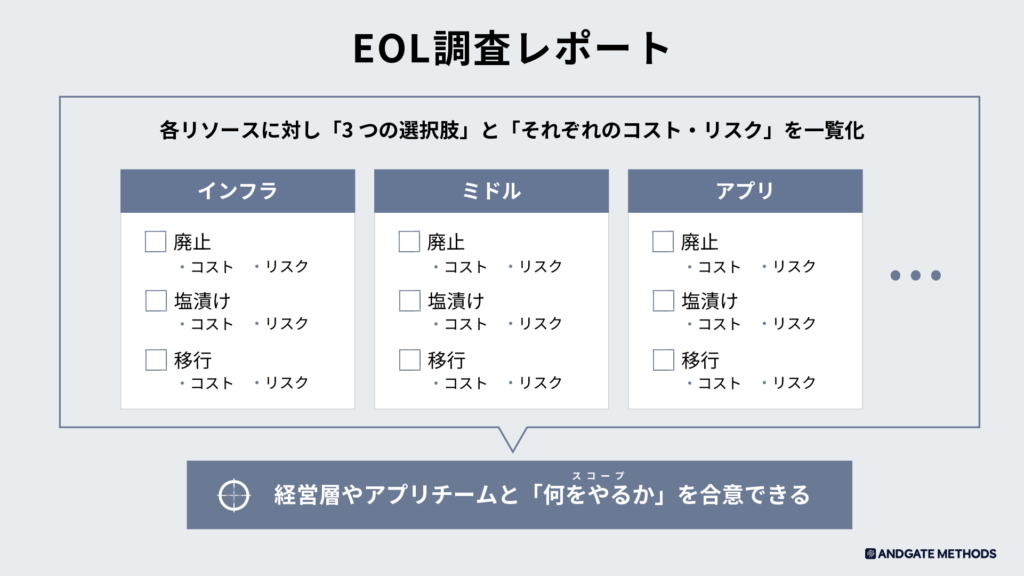

OUTPUT EOL調査レポート

第1サイクルの成果物はEOL調査レポートです。このレポートをもとにキックオフの会議を開き、関係者と方針を合意します。

EOL調査レポート:リソースごとに削除・統合・延命・移行の4つの区分と、それぞれのコスト・リスクを一覧にする。経営層やアプリチームと「何をやるか」を合意できる

レポートは次の構成で作ります。

  1. 概要
    • 読み手はこの1ページしか読まない前提で、対象・EOL日・調査の結果・提案する方針・合意したいことをまとめます。
  2. 対象サービスとEOLの日程
    • 文章で長く書かず、一覧とスケジュール表で一目でわかるようにします(Step 1)。
  3. アップデート先の候補
    • 移行先のバージョンで互換性がなくなる点を洗い出し、移行の難しさを示します(Step 4)。
  4. 対応しない場合のEOL後の挙動
    • 延長サポートの費用とその期限、セキュリティのリスク、自動アップグレードの影響を書きます(Step 4)。
  5. 各リソースの利用状況
    • 過去3か月の利用状況を示し、使われているか怪しいリソースは削除を提案します(Step 2)。
  6. 依存リソース
    • どのアプリから使われているかを、図で一目でわかるようにします(Step 3)。
  7. 許容ダウンタイム
    • 深夜が許容されることが多いものの、バッチ処理が動いていることもあるため、現物の設定で確かめます(Step 4)。
  8. お願いしたいことと次のアクション
    • PM・アプリチーム・インフラなど、関係者ごとに整理します。

第2サイクル:EOL対応計画書で実行の段取りを合意する

第2サイクルのゴールは、調査レポートで合意した方針をもとに、現場が迷わず動ける計画書を作ることです。
ここでは楽観を捨て、悲観的に計画を立てます。

計画づくりでは次の3つを押さえます。

  • アプリチームのリソースと、業務の繁忙期に合わせたスケジュールにする(現実に合わない計画は、実行の段階で破綻する)。
  • 当日のダウンタイムは最初に経営層と合意する(直前に合意を取りにいくと、大きくもめる)。
  • 悲観ファーストで考える:全体のスケジュールも当日のタイムラインも、一度でうまくいく前提にせず、リハーサルとバッファを入れる。

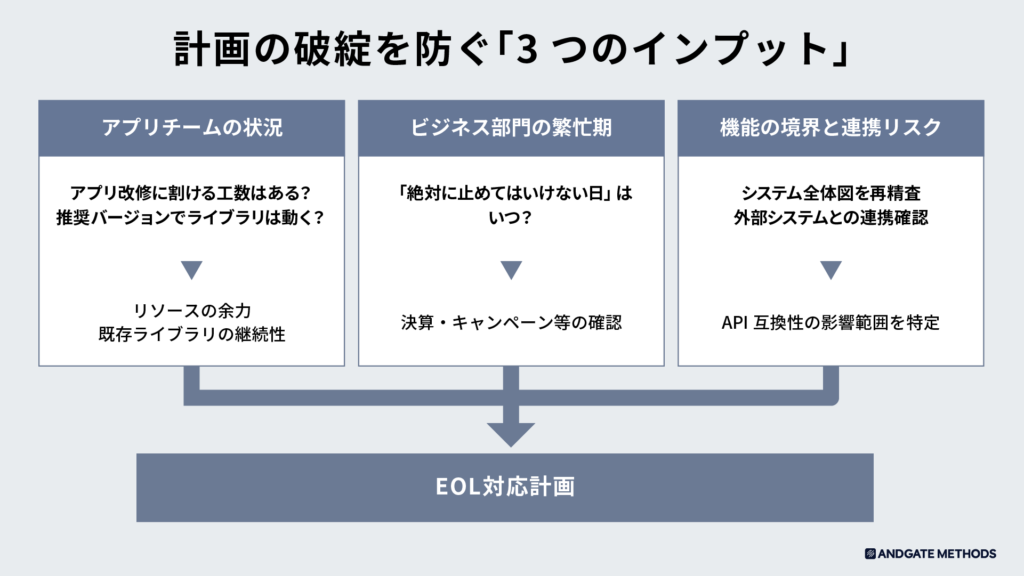

INPUT 制約条件を集める

アプリチームとビジネス部門の事情、そして対象の技術的な条件を集めます。

計画の破綻を防ぐ制約条件:アプリチームとビジネス部門(移行先バージョンの決定、移行と動作確認の工数、止められない時期)、対象がOSの場合(インストール済みパッケージの一覧、ミドルウェアの互換性)、対象がOS以外の場合(パラメータグループ、クライアントライブラリ、クエリやコマンドの互換性)を集め、バージョンアップの手法と切り戻しを決めてEOL対応計画書に反映する

アプリチームとビジネス部門の状況

  • 移行先のバージョンの提案と決定:動作検証でNGが出て再検討になる可能性と、アプリチームの検討期間を見込んでおく。
  • 移行と動作確認にかかる工数・期間の概算:アプリチームのほかの業務も踏まえて見積もる
  • 業務イベント:決算やキャンペーンなど、システムを止められない時期を確かめる。

対象がOSの場合

  • インストール済みのパッケージの一覧:rpm -qa や dpkg -l などですべて取得し、新しいOSで提供されているか、互換性があるかを確かめる。
  • ミドルウェアの互換性:Apache・Nginx・Tomcat・Java・Pythonなどが新しいOSで動くかを確かめ、必要ならミドルウェアもバージョンアップする。

対象がOS以外(データベースなど)の場合

  • パラメータグループ:デフォルトから変えているパラメータを確かめ、移行先でも同じ設定が使えるかを調べる。
  • クライアントライブラリ:アプリや運用担当が使うクライアントソフトとライブラリが、移行先に対応しているかを確かめる(必要ならクライアント側もアップデートする)。
  • アプリが使うコマンド類の互換性:クエリ・ORMの設定・接続設定・ストアドプロシージャが移行先で動くかを、開発チームと確かめる(特にJOIN構文・日付関数・文字列関数の挙動の変更や、廃止された構文に注意する)。

バージョンアップの手法

  • 対象サービスのバージョンアップの手法と、切り戻しの方法を調べる。
  • コストとダウンタイムのバランスを見て、一時的な構成でブルー/グリーン方式を取れるか、切り戻しが簡単かを比べる。

PROCESS 悲観的に計画する

3つのStepで、EOL期限から逆算した計画を作ります。
計画には次の5つの観点を必ず入れます。

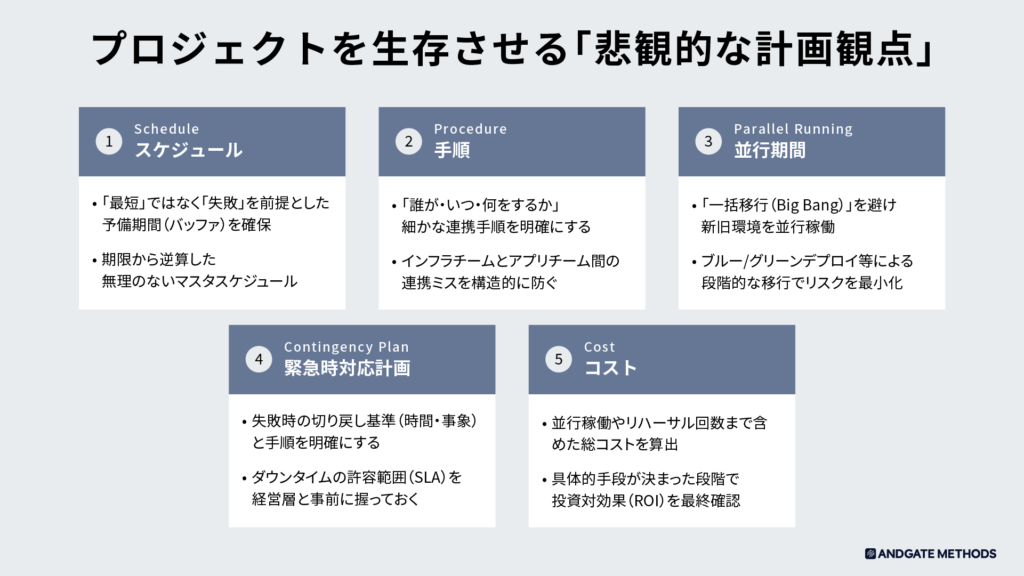

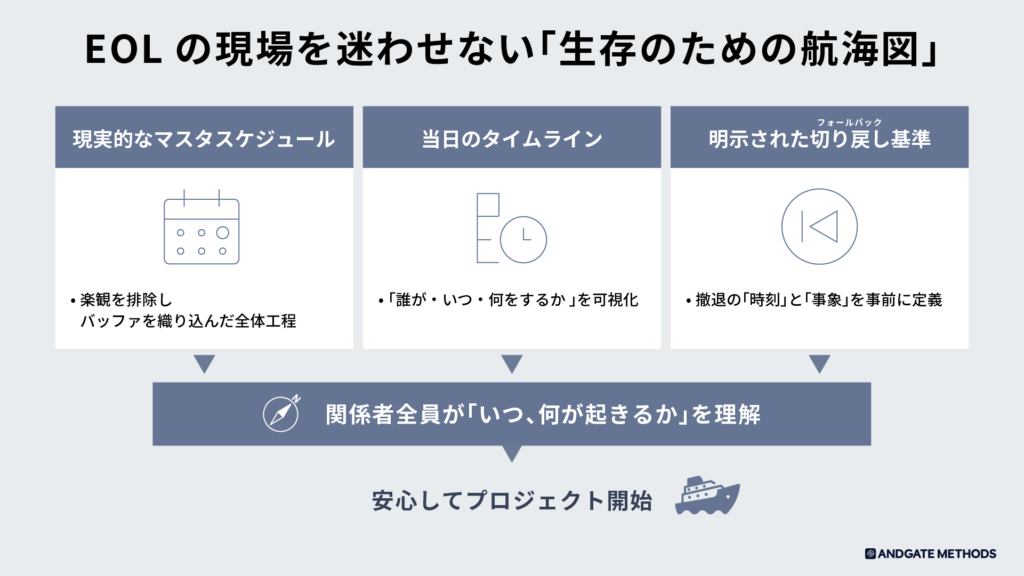

悲観的な計画の5つの観点:スケジュール(失敗を前提にバッファを取り、期限から逆算する)、手順(誰が・いつ・何をするかを決め、連携ミスを防ぐ)、並行期間(一括での移行を避け、新旧の環境を並行して動かす)、緊急時の対応計画(切り戻しの基準を決め、ダウンタイムを経営層と合意する)、コスト(並行稼働とリハーサルも含め、ROIを確かめる)
  • スケジュール
    • 「最短」ではなく「失敗」を前提にした予備期間(バッファ)を取り、期限から逆算して無理のないマスタースケジュールにします。
  • 手順
    • 「誰が・いつ・何をするか」の連携手順をはっきりさせ、インフラチームとアプリチームの間の連携ミスを防ぎます。
  • 並行期間
    • 一括での移行を避け、新旧の環境を並行して動かします。ブルー/グリーンデプロイなどで段階的に移行し、リスクを小さくします。
  • 緊急時の対応計画
    • 失敗したときの切り戻しの基準(時刻と事象)と手順を決め、ダウンタイムの許容範囲(SLA)を経営層と事前に合意します。
  • コスト
    • 並行稼働やリハーサルの回数まで含めた総コストを出し、手段が決まった段階で投資対効果(ROI)を確かめます。

Step 1 全体スケジュールを逆算で作る

EOL期限・業務イベント・バッファを踏まえて最終の期限を決め、そこから逆算して作業ごとの期間を割り当てます。

  • アプリチームのほかの業務や体制を踏まえ、実行できる期間にする。
  • 日中か夜間か、平日か休日かも、業務への影響が小さいほうを選ぶ。
  • 移行先の動作検証・リハーサル・バッファの期間を、それぞれ確保する。

Step 2 バージョンアップの概要手順を作る

当日の作業を、想定所要時間・ダウンタイム・切り戻しの判定基準まで含めた概要の手順にまとめます。

  • 想定所要時間(切り戻しを含む)
  • ダウンタイムと、そのほかの制限事項。
  • 切り戻しの判定基準(どの時刻に、どの事象が起きていたら戻すか)。
  • 手法が複数あるときは、それぞれのメリットとデメリット。

当日の業務への影響を計画の段階で洗い出しておけば、調整に時間がかかる関係者やエンドユーザーとの話を、早めに始められます。

Step 3 コストを再比較する

全体スケジュールで対応の費用が見えた段階で、「対応する」と「意思を持って対応しない」の費用をもう一度比べます。

  • 対応する場合
    • 移行の費用、動作確認の工数、ダウンタイムによる業務への影響。
  • 意思を持って対応しない場合
    • 延長サポートの費用、セキュリティのリスク、将来の移行費用の増加。

比較は文章だけでは伝わりにくいため、図にして示します。

OUTPUT EOL対応計画書

第2サイクルの成果物は、現場が迷わず動けるEOL対応計画書です。
関係者全員が「いつ、何が起きるか」を理解した状態で、プロジェクトを始められます。

EOL対応計画書の構成:1 目的、2 手法とロールバック、3 マスタースケジュール、4 課題・リスクと対策、5 コストの再比較、6 当日の作業概要。当日のダウンタイムは計画書の段階で経営層と合意する

計画書は次の構成で作ります。

  1. 目的
    • 調査レポートの概要を、短く再掲します。
  2. アップグレードとロールバックの手法
    • インプレース以外の手法はエンジニア以外には伝わりにくいため、図で示します(Step 2)。
  3. マスタースケジュール案
    • インフラの都合だけで線を引かないようにします(Step 1)。
  4. 現状の課題・リスクと対策
    • アプリチームとビジネス部門の状況を踏まえ、関係者全員に目を配って書きます。
  5. コストの再比較
    • 投資対効果が図でわかるようにします(Step 3)。
  6. 当日の作業概要
    • 草案でもよいので、当日に何が起きるかを、時間の感覚とともに示します(Step 2)。
ダウンタイムは計画書の段階で経営層と合意する

アプリチームや業務イベント、リソースの詳細を伴わない計画は一般論になり、実現しないスケジュールが描かれます。
当日のダウンタイムは計画書の段階で経営層まで上げて合意を取ります。
直前に合意を取りにいくと、大きくもめる原因になります。

社内説明:決裁者に3つの案で判断してもらう

EOL対応が止まる原因は、技術ではなく説明であることが多くあります。
動いているシステムに費用をかける理由を、決裁者の言葉で説明できないまま期限が近づくと、最後は「高額な延命」か「危険な突貫工事」の二択になります。

調査レポートと計画書の内容を、決裁者に出す1枚にまとめます。手順は次の3つです。

事実を8つの項目で整理する

上半分には、出典のある事実だけを書きます。推測を混ぜないことで、ここで反論が起きにくくなります。

  • 対象システム名
  • 対象の製品とバージョン
  • EOL日(公式情報で確認した日付だけを書く)
  • 公式情報のURL
  • 現在の稼働状況
  • 止まった場合の業務への影響
  • EOL後に起きること(セキュリティ更新の有無など)
  • 社内で中身を把握している人(実名ではなく役割で書き、いなければそのとおりに書く)。

「何もしない・延命する・移行する」の3案を並べる

選択肢を1つしか出さない提案は、たいてい差し戻されます。3案を並べ、「何もしない」案も必ず残します。

  • A 何もしない
    • 現状のままEOLを迎えます。この案に残るリスクを書くことで、決裁者は「やらない判断」もできる状態になります。
  • B 延命する
    • 延長サポートなどでサポートを買い足します。年間の費用が中心で、延命の期限とその後の見通しも書きます。
  • C 移行する
    • 新しいバージョンや製品へ移します。移行・動作確認・リハーサルの初期費用と、移行後の年間費用を書きます。
決裁者に示す3つの案:A 何もしない(現状のままEOLを迎える。残るリスクを必ず書く)、B 延命する(延長サポートを買い足す。年間費用が中心で、延命の期限とその後の見通しを書く)、C 移行する(新しいバージョンや製品へ移す。初期費用と移行後の年間費用を悲観側で見積もる)。3年間の総額=初期費用+年間費用×3で比べ、推奨1つと判断の期限を添える

費用は悲観側の数字で書き、「初期費用+年間費用×3」の3年間の総額で比べます。初期費用だけで比べると、延命が安く見えてしまうからです。
わからない費用は0にせず、空欄のまま「未確認」として扱います。

推奨する案と判断の期限を決める

推奨する案を1つ選び、3年間の総額と残るリスクの両方から理由を書きます。
判断の期限は、期限を過ぎると選べなくなる案から逆算します。たとえば、発注から着手まで約2か月かかるなら、その分を前倒しした日を期限にします。
期限のない稟議は必ず後回しになります。

稟議を通りやすくする5つの工夫
  • 事実と計画を分ける(上半分は出典のある事実だけにする)
  • 「何もしない」を選択肢に入れる
  • 3年間の総額で比べる
  • 判断の期限を切る
  • 「機能追加ではない」と明言する(売上が上がらないことへの反射的な拒否を、先に外す)。

APPENDIX 計画を作ったあとの流れ

計画書で合意したあとは、次の順に進めます。

  • 必要に応じて、アプリケーションを改修する。
  • アップグレード手順の詳細版と、当日のタイムスケジュールを作る。
  • 検証環境でアップグレードを行い、処理時間の計測とアプリの動作確認をする。
  • 本番環境を複製してリハーサルをする
  • 関係する部門・エンドユーザー・監視部門・外部の連携先ベンダーに通知する
  • アップグレード後の集中監視の期間を決める

よくある質問(FAQ)

EOL対応の進め方を考えるときによくある疑問にお答えします。

Q1. EOLとは何ですか?EOL対応では何をすればよいですか?

A. EOL(End of Life)は、製品やバージョンのサポートが終わることです。EOL対応では、本当にバージョンアップが必要かを事実で確かめてから、実行の計画を立てます。

まず公式情報と現物から事実を集めてEOL調査レポートを作り、リソースごとに削除・統合・延命・移行のどれにするかを決めます。そのうえで、EOL期限から逆算したEOL対応計画書を作ります。

Q2. EOL対応は、いつから始めればよいですか?

A. EOL日の1年以上前に始めるのが目安です。1年を切ると、稟議を通す最後のタイミングになります。

半年を切ると、選べる案はすでに限られます。動作検証・リハーサル・バッファの期間と、発注から着手までにかかる期間を逆算して、始める時期を決めます。

Q3. 延長サポートで延命する(塩漬けにする)のは、悪い選択ですか?

A. 悪い選択ではありません。費用対効果が見合わなければ、延長サポートで現状を維持することも、意思を持って選べる正解です。

大切なのは、期限に追われて仕方なく延命するのではなく、移行と延命の費用とリスクを比べたうえで選ぶことです。延命を選ぶときは、延長サポートの期限と、その期間中にセキュリティパッチが提供されるかも確かめます。

Q4. ドキュメントがあるのに、なぜ現物を確認する必要があるのですか?

A. ドキュメントと現物は、必ずずれるからです。

設計書は過去のある時点の記録で、更新漏れや思い込みが含まれます。実機の設定値・ログ・メトリクスで確かめないと、使われていないリソースに費用をかけたり、依存関係を見落としたりします。

Q5. 断捨離フィルタの4つの区分とは何ですか?

A. 調査の結果をもとに、リソースを「削除できる」「統合・置き換えできる」「延命で足りる」「移行が必要」の4つに分けることです。

区分は現物・メトリクス・依存関係の事実で決めます。「削除できる」と「延命で足りる」は、関係者の合意なしに決めません。

Q6. 当日のダウンタイムは、いつ誰と合意すればよいですか?

A. EOL対応計画書を作る段階で、経営層と合意します。

直前に合意を取りにいくと、大きくもめる原因になります。深夜の作業が許容されることは多いものの、バッチ処理が動いていることもあるため、現物の設定でも確かめます。

Q7. 「売上が上がらないのに、なぜ費用をかけるのか」と聞かれたら、どう説明すればよいですか?

A. 「何もしない・延命する・移行する」の3案を並べ、3年間の総額と残るリスクで比べて見せます。

上半分には出典のある事実だけを書き、「機能追加ではない」と明言します。判断の期限も添えると、後回しにされにくくなります。

Q8. 費用は、初期費用だけで比べてはいけないのですか?

A. 初期費用だけで比べると延命が安く見えてしまうため、「初期費用+年間費用×3」の3年間の総額で比べます。

費用は悲観側の数字で見積もります。余った分を返すのは簡単ですが、足りない分を後から取るのはほぼ通りません。わからない費用は0にせず、空欄のまま「未確認」として扱います。

EOL対応計画の型のまとめ

EOL対応計画の型は、事実を集める「EOL調査レポート」と、実行の段取りを決める「EOL対応計画書」の2つのサイクルに分け、決裁者への説明までを含めて進める方法です。

どちらかのサイクルでインプットが欠けると、EOL対応は失敗します。

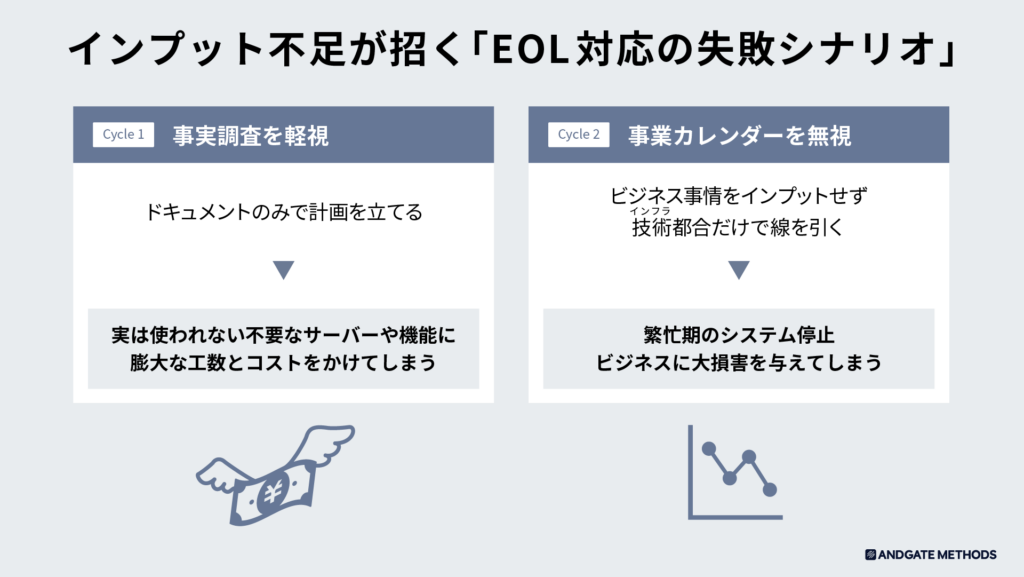

インプット不足が招くEOL対応の失敗:Cycle 1で事実の調査を軽く見てドキュメントだけで計画を立てると、使われていないサーバーや機能に大きな工数と費用をかける。Cycle 2で業務の予定を確かめずに技術の都合だけで線を引くと、繁忙期にシステムが止まり業務に大きな損害が出る
  • 事実の調査を軽く見てドキュメントだけで計画を立てると、使われていないサーバーや機能に、大きな工数と費用をかけてしまいます。
  • 業務の予定を確かめずに技術の都合だけで線を引くと、繁忙期にシステムが止まり、業務に大きな損害を与えます。

楽観は計画の段階での最大の敵です。
事実をもとに最悪の事態を想定して準備することが、結果としてプロジェクトを最後までやり切る確率を高めます。

まずは手元に届いているEOL通知を1つ選び、対象のリソースを現物で棚卸しするところから始めてください。

DOWNLOAD CONTENTのClaudeスキルとExcelテンプレートを使えば、EOL調査レポートと対応計画書のドラフト作りから、決裁者に出す稟議文の作成、漏れのチェックまでを進められます。

DOWNLOAD CONTENT

EOL対応を「ただの事務作業」で終わらせない【Claude専用スキル+Excel「EOL対応 社内説明キット」】を無料配布!

EOL対応計画の型をそのまま実行するClaudeスキルと、連動するExcel「EOL対応 社内説明キット」を配布します。
「EOL対応」と送るだけでガイドモードが起動し、今の状況(通知を受けた直後・調査が終わった・決裁者に説明したい・作ったものを確かめたい)を聞いて、必要なモードへ進みます。
EOL調査レポートとEOL対応計画書のドラフト作り、決裁者に出す稟議文の入力案、12の観点による漏れのチェックまでを、1つのスキルで進められます。
Excelは、事実の整理・費用とリスクの比較・稟議文の3シートです。3案の3年間の総額と稟議文は、自動で組み上がります。印刷用のPDFも同梱しています。

【配布内容】methods_MH-001_eol.zip

  • README.pdf(活用ガイド)
  • templates
    • EOL対応_社内説明キット.xlsx(連動するExcel)
  • docs
    • EOL対応_社内説明キット.pdf(印刷用)
  • eol-planning(EOL対応計画策定スキル)
    • SKILL.md(スキル本体)
    • templates(3ファイル:EOL調査レポート・EOL対応計画書・稟議文)
    • references(3ファイル:調査レポートの進め方・対応計画書の進め方・社内説明の進め方)

※本スキルはClaude専用の「AIエージェント構築セット」です。他AIでは設計通りの動作にならない場合があります。
※生成AIの特性上、回答の正確性は保証されません。本ツールの利用により生じた不具合・損害・法的トラブル等について、当社は一切の責任を負いかねます。
