その会議、「誰が・何を・いつまでに」が決まって終わっていますか?
プロジェクトの会議で、こんな徒労を感じたことはありませんか?
- 定例会議の直前になって「あれ、あの件どうなったっけ?」と、慌ててチャットを遡る。
- 「ちょっと相談いいですか?」と始まったスポット会議で何も決まらず、30分が過ぎた。
- 会議で「持ち帰り」にしたはずの宿題が、次の定例で「え、私がやるんでしたっけ?」と返された。
どれも、会議の設計が甘く、「誰が・何を・いつまでに」が曖昧なまま解散していることが原因です。
特に避けたいのが、互いに「相手がやるだろう」と思い込む「お見合い」の状態です。お見合いはアジェンダを作る段階で防げます。
本記事では、会議の前にゴール・成果物・完了条件を決め、議題ごとに役割と時間を割り振る「会議設計の型」を、5つのステップで紹介します。
- ODSCのラフ定義
- 会議の目的・成果物・成功条件を、会議の前に書き出します。
- たたき台の作成
- 議題のオーナーが議論の材料になる資料を用意します。
- アジェンダの設計
- 議題を「伝える・決める・生み出す・つながる」の4つに分け、時間を割り当てます。
- 進行シナリオの作成
- 議題ごとの進め方と、ファシリテーターが使うフレーズを決めます。
- レビューと事前展開
- アジェンダを点検し、前日15時までに参加者へ共有します。

- 会議の前にODSC(目的・成果物・成功条件)を決め、議題ごとに役割と時間を割り振る進め方を、会議設計の型と呼びます。
- 招集する前に、定例なら進捗や課題の数字を、スポット会議なら議論する課題と判断材料をそろえます。
- 議題は「伝える・決める・生み出す・つながる」の4つに分け、「全体から具体へ」の順に並べます。
- アジェンダは前日15時までに共有し、決裁者と担当者に事前に知らせます。
- 会議の最後に決定事項とアクションアイテムを読み上げ、全員の認識を合わせてから解散します。
なぜ無駄な会議やタスクの「お見合い」が起きるのか
会議が「時間の無駄」になるのは、参加者のやる気の問題ではありません。「とりあえずカレンダーどおりに集まって話す」という進め方に原因があります。

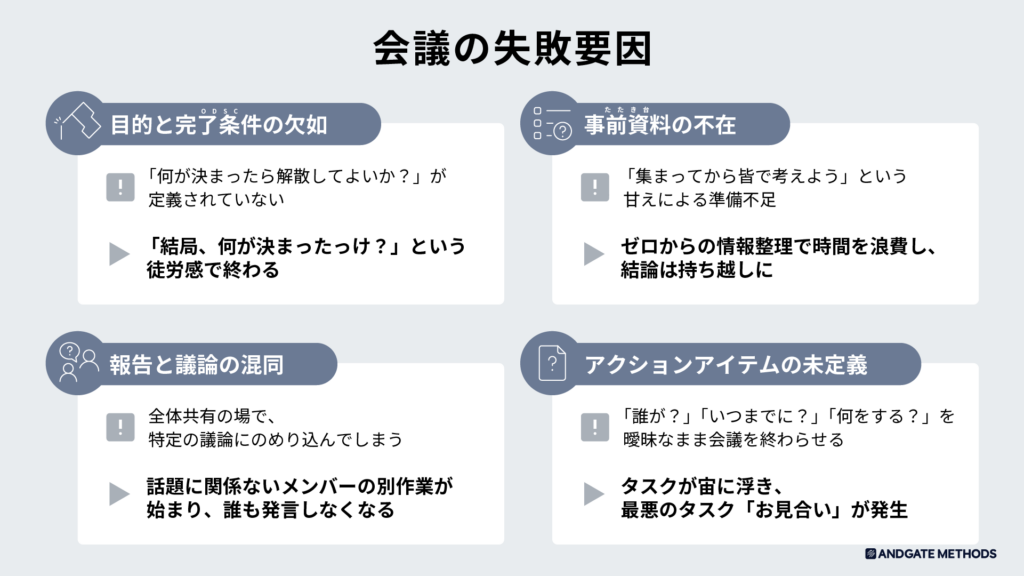

会議を設計せずに開くと、次の4つの問題が起きます。

- 目的と完了条件の欠如
- 「何が決まったら解散してよいか」が決まっていないため、「結局、何が決まったっけ?」という徒労感で終わります。
- 事前資料の不在
- 「集まってから皆で考えよう」と準備をしないため、ゼロからの情報整理に時間を使い、結論が次回に持ち越されます。
- 報告と議論の混同
- 全体に共有する場で特定の議論にのめり込み、その話題に関係のないメンバーが別作業を始めて、誰も発言しなくなります。
- アクションアイテムの未定義
- 「誰が・何を・いつまでに」を曖昧にしたまま会議を終えるため、タスクが宙に浮き、お見合いが起きます。
これらの問題は後で紹介する5つのステップで防ぎます。
1つ目は「ODSCのラフ定義」、2つ目は「たたき台の作成」、3つ目は「アジェンダの設計」、4つ目は「進行シナリオの作成」で決めるクロージングで対処します。
INPUT 会議の設計を始める前にそろえる材料
アジェンダを書き始める前に、手元にそろえておく材料です。材料がそろっていない状態で、アジェンダを書き始めてはいけません。
定例会議とスポット会議では、必要な材料が違います。

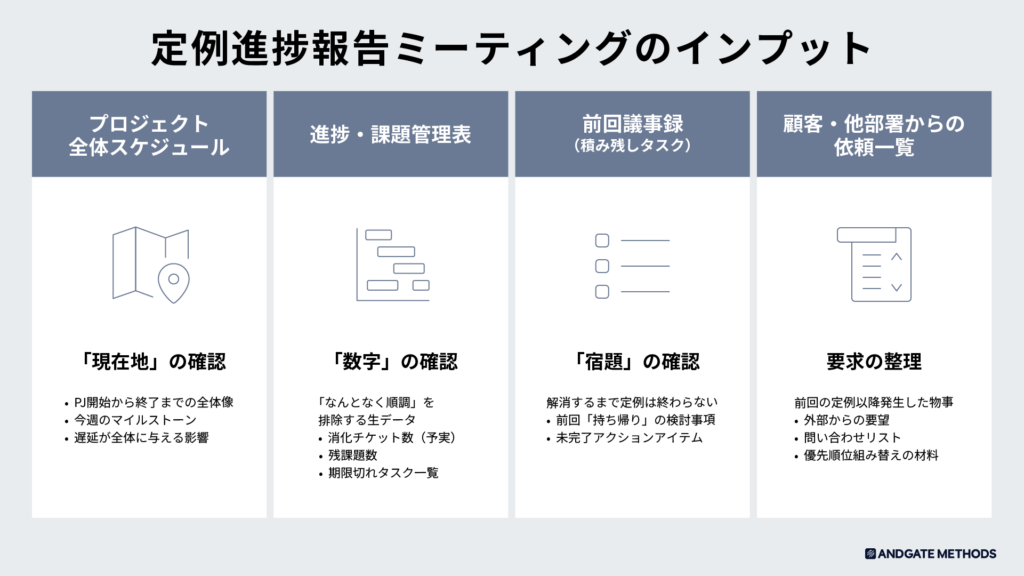

定例会議のINPUT(定点観測・異常検知)
定例会議では、「プロジェクト全体が健康か」を診断するための、客観的な材料をそろえます。

- プロジェクト全体スケジュール:「現在地」の確認
- プロジェクトの開始から終了までの全体像と、今週のマイルストーンです。遅延が全体にどう影響するかを見るために使います。
- 進捗・課題管理表:「数字」の確認
- 「なんとなく順調」を排除するための生データです。
- 消化チケット数(予実)、残課題数、期限切れタスクの一覧をそろえます。
- 前回議事録(積み残しタスク):「宿題」の確認
- 前回「持ち帰り」になった検討事項や、未完了のアクションアイテムです。これが解決するまで、定例は終わりません。
- 顧客・他部署からの依頼一覧:「要求」の整理
- 前回の定例以降に届いた、外部からの要望や問い合わせの一覧です。優先順位を組み替えるための材料にします。

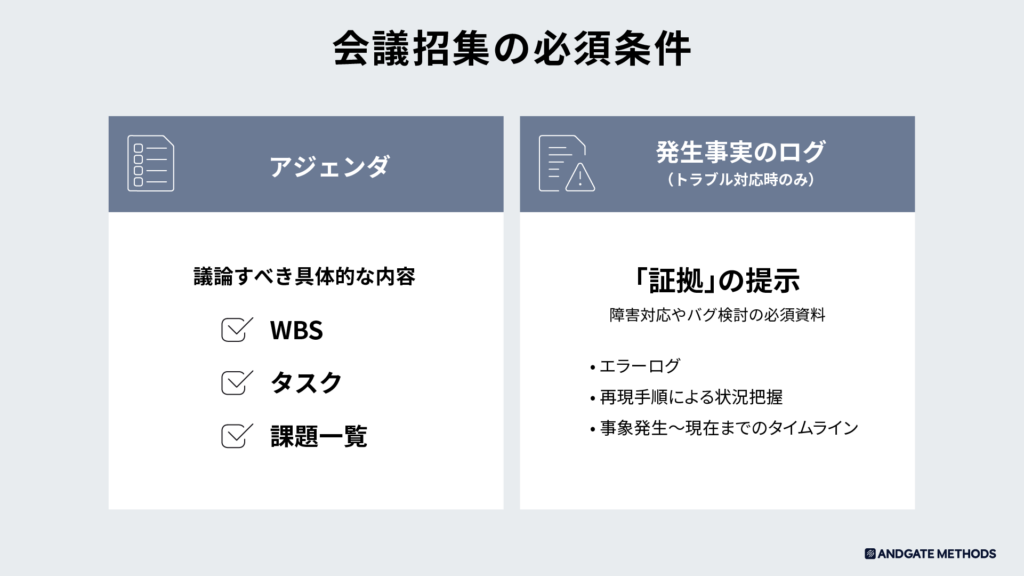

スポット会議のINPUT(課題解決・合意形成)
特定のテーマについて結論を出すスポット会議では、判断材料をそろえます。
これがない状態で招集してはいけません。

- 議論する内容(WBS・タスク・課題の一覧)
- その会議で議論すべき具体的な内容です。
- 発生事実のログ(トラブル対応時のみ)
- 障害対応やバグ検討で、「証拠」として示す必須の資料です。
- エラーログ、再現手順、事象の発生から現在までのタイムラインをそろえます。
お問い合わせ メソッドの適用やプロジェクトの推進のご相談はこちら。
PROCESS 会議設計の型:5つのステップ
ODSCを決め、たたき台とアジェンダ、進行シナリオを用意して、前日までに参加者と共有します。
5つのステップはどれも会議の前に行います。当日は、Step 4で作った進行シナリオに沿って進めます。

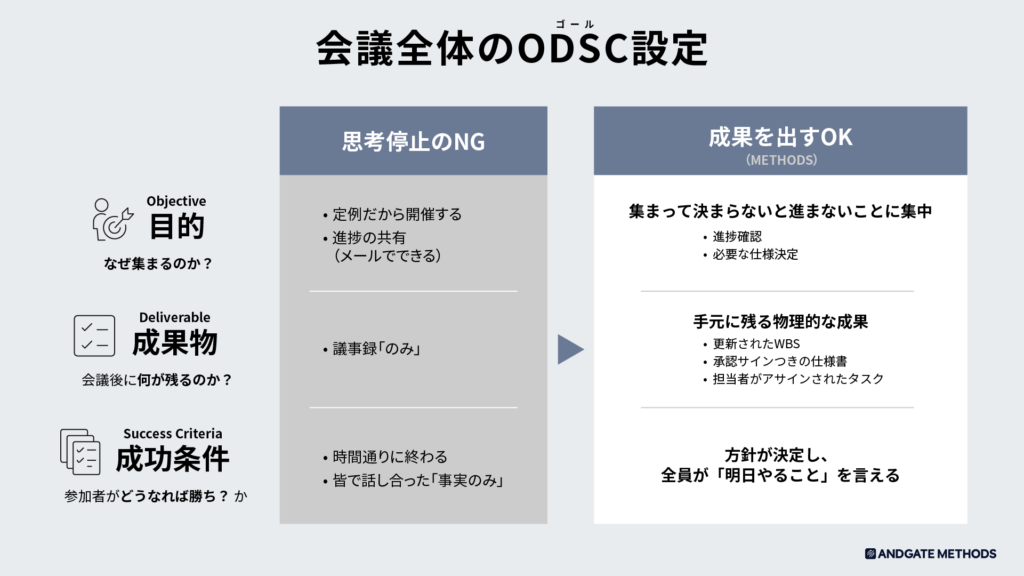

Step 1 ODSCのラフ定義:会議全体のゴールを決める
最初に、会議そのもののゴールを「ODSC」の3つの要素でラフに定義します。
ここでは完璧を目指さず、Step 2でたたき台を作りながら見直す前提で書きます。
- Objective(目的)
- なぜわざわざ時間を合わせて集まるのか。
- Deliverable(成果物)
- 会議が終わったあと、手元に何が残るのか。
- Success Criteria(成功条件)
- 参加者がどういう状態になれば「成功」か。

各要素は次のように書きます。「NG」は思考が止まっている書き方の例です。
- 目的(Objective)
- 「手段」ではなく、集まって決めたいことを書きます。
- NG:「定例会議の開催」「進捗の共有」(進捗の共有はメールでできる)
- OK:「遅延リカバリ策の決定」「要件定義フェーズの完了合意」(集まって決めないと進まない)
- 成果物(Deliverable)
- 会議のあとに手元に残る「物理的なもの」を書きます。
- NG:「議事録」のみ
- OK:「更新されたWBS(リスケ版)」「承認サイン付きの仕様書」「担当者がアサインされた課題リスト」
- 成功条件(Success Criteria)
- 参加者がどういう状態になれば解散してよいかを書きます。「終了時刻になったら」は不可です。
- NG:「時間どおりに終わる」「みんなで話し合った」
- OK:「A案かB案かの方針が決まり、全員が自分のタスク(明日やること)を言える状態」
Step 2 たたき台の作成:議論の材料を用意する
Step 1のODSCをもとに、議題のオーナー(PMまたは起案者)が、議論のたたき台になる資料を作ります。

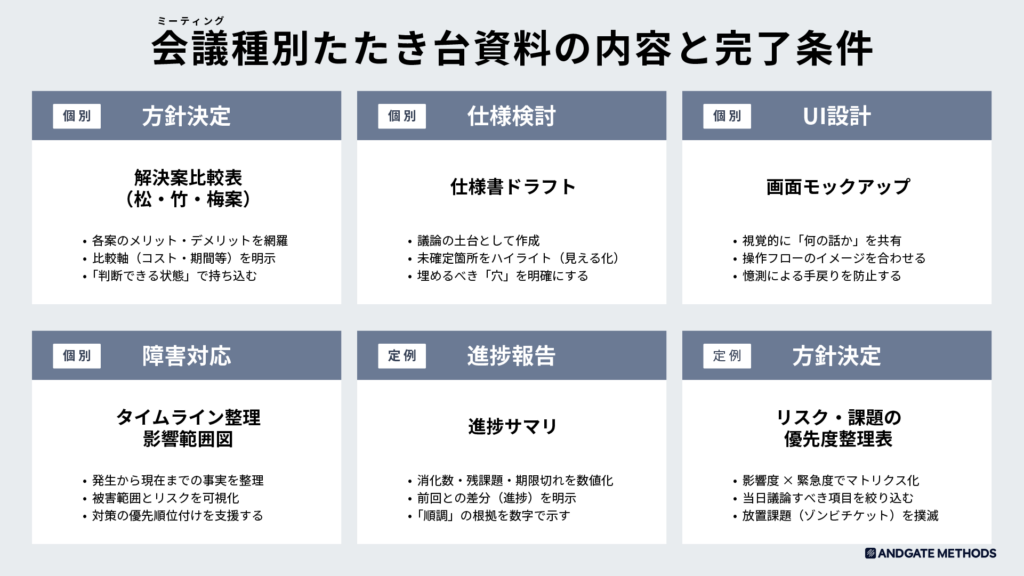

アジェンダを展開する前日15時までに、レビューできる状態にしておきます。作る資料は会議の種類によって変わります。

- スポット会議(方針決定):解決案比較表(松・竹・梅案)
- 各案のメリット・デメリットが一覧になり、判断軸が示されている状態にします。
- スポット会議(仕様検討):仕様書ドラフト
- 議論のたたき台として、未確定の箇所が示されている状態にします。
- スポット会議(UI設計):画面モックアップ
- 関係者が「何について議論するか」を、目で見て理解できる状態にします。
- スポット会議(障害対応):タイムライン整理・影響範囲図
- 事象の発生からの時系列と影響範囲が見えるようになり、対策の優先順位を議論できる状態にします。
- 定例会議(進捗報告):進捗サマリ
- 消化チケット数・残課題数・期限切れ一覧が集計され、前回との差分が示されている状態にします。
- 定例会議(課題棚卸し):リスク・課題の優先度整理表
- 課題が影響度と緊急度で分類され、当日議論する項目が絞り込まれている状態にします。
たたき台を作っている途中で、「この会議で決めるべきは、そっちじゃない」と気づくことがあります。
たとえば、「移行方式の決定」を目的に掲げて松竹梅の比較表を書き始めたとします。比較軸を洗い出すうちに、「そもそも移行スケジュール自体が破綻している」と気づきました。本当に決めるべきは「移行方式」ではなく「移行時期の見直し」でした。
これは正常なことで、たたき台が役目を果たした証拠です。気づかなかったことにして先へ進むと、会議当日に「そもそも論」が噴き出し、アジェンダが成り立たなくなります。
すぐにStep 1に戻り、目的を書き換えます(例:「移行方式の決定」→「移行時期の妥当性検証」)。成功条件もあわせて直し(例:「A案かB案かの選定」→「Go/No-Goの判断が出ている」)、たたき台を作り直してください。
Step 3 アジェンダの設計:議題を4つに分けて時間を割り当てる
Step 2までで固めたODSCを達成するために、議題を4つのカテゴリに分け、時間を割り当てます。
カテゴリによって、議題ごとの目的・成功条件・進め方が変わります。

- 伝える(Share):報告・周知
- 目的:情報を同期し、認識のズレをなくす
- 成功条件:全員が事実を理解し、質問がない状態。「順調」のような定性的な言葉は使わず、事実と数値だけを伝える
- 進行の鉄則:議論しない。議論が必要になったら「決める」「生み出す」の議題に移す
- 決める(Decide):決裁・承認
- 目的:複数の選択肢から一つを選び、プロジェクトを前に進める
- 成功条件:「A案にする」などの結論が出て、議事録に残っている状態。説明者だけでなく、決裁者をアジェンダに明記する
- 進行の鉄則:選択肢を用意する。「どうしましょう?」ではなく、「A案とB案があります。納期優先ならA案です。判断をお願いします」と推奨案を示す
- 生み出す(Generate):発散・ブレスト
- 目的:新しいアイデアや解決策の種を出す
- 成功条件:方向性が定まった状態。結論まで出なくてもよい
- 進行の鉄則:撤退ラインを冒頭で宣言する。時間切れになったら、「誰が・いつまでに」をその場でタスクにして持ち越す
- つながる(Connect):エスカレーション
- 目的:現場で解決できない課題を、上位層の意思決定へつなぐ
- 成功条件:誰がどの上位層へいつまでに上げるかが決まっている状態
- 進行の鉄則:親睦の時間にしない。時間内に結論が出なかった課題と、予算の追加や他部署との調整など、チームの権限を越える課題だけを扱う
議題は「全体から具体へ」の順に並べます。
まず「伝える」でプロジェクト全体の進捗と課題を確かめ、そのあと「決める」「生み出す」で個別の課題を議論し、最後に「つながる」で上位層へ上げる課題を確認します。
会議の冒頭から特定の仕様の話にのめり込むと、その話題に関係のないメンバーが別作業を始め、誰も発言しない会議になります。

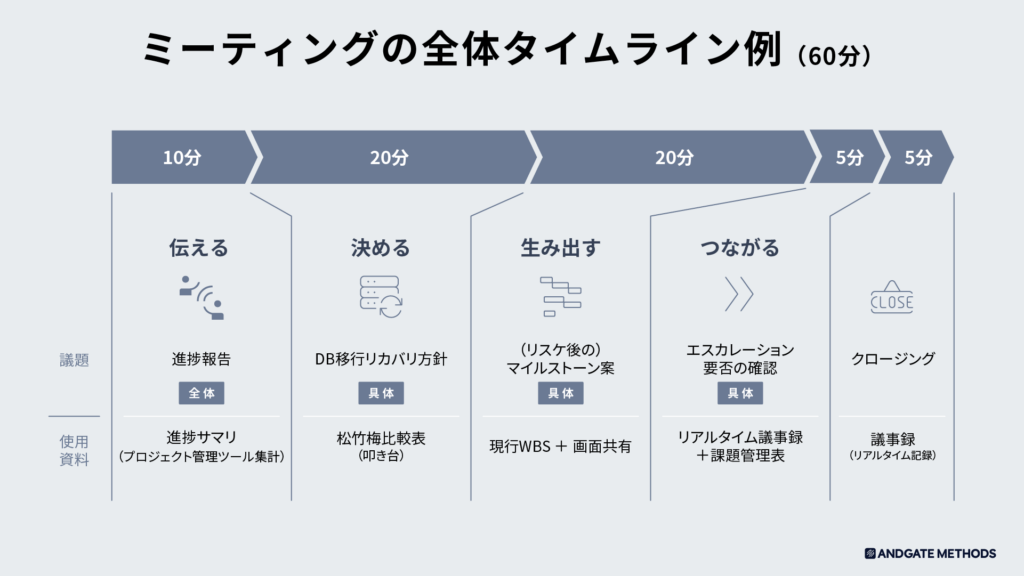

60分の定例なら、伝える10分、決める20分、生み出す20分、つながる5分、クロージング5分が目安です。
議題が1つしかないスポット会議では、「決める」か「生み出す」を軸にして、要らないカテゴリは外します。
アジェンダが「伝える」だけで埋まる場合は、会議を開く必要がないかもしれません。判断の基準は「会議を中止する判断基準」で紹介します。
Step 4 進行シナリオの作成:議題ごとの進め方を決める
アジェンダの議題ごとに、進め方と、ファシリテーターが使うフレーズを会議の前に決めておきます。
うまくいかないときにかける一言も、あわせて用意します。ここでは、Webシステム移行プロジェクトの第3回定例(60分)を例に、進行シナリオを紹介します。前週のDB移行テストで想定外のエラーが起き、今週中にリカバリ方針を決める必要がある状況です。
この定例のODSCは次のとおりです。
- O(目的)
- DB移行エラーのリカバリ方針を決め、リスケ後のWBSで合意する
- D(成果物)
- 更新済みのWBS(リスケ版)、リカバリ方針の議事録
- SC(成功条件)
- 全員が、翌営業日の作業開始時に「自分が何をやるか」を言える状態

- ① 伝える(10分):進捗報告
- 進行:PMが進捗サマリの数字だけを読み上げます。原因や対策の議論はしません。事実を確かめる質問だけを受け付け、なければ次へ進みます。
- 進行フレーズ:「まず数字の共有のみです。対策の議論は後ほど扱います」
- うまくいかないとき:原因の議論に発展しそうになったら、「原因の深掘りは、このあと改めて時間を取ります」と一言添えて元に戻します。ここで議論を許すと、後半の議題の時間がなくなります。
- ② 決める(20分):DB移行リカバリ方針
- 進行:起案者がStep 2で作った比較表をもとに各案の概要と推奨案を説明し、決裁者に判断を仰ぎます。決まったら、PMが議事録に書き、異議がないかを確かめて確定します。
- 進行フレーズ:「○案を推奨します。判断をお願いします」
- うまくいかないとき:決裁者がその場で判断できず保留にしたがるときは、「いつまでに判断いただけますか」と期限だけを確かめて次に進みます。選択肢のない投げかけ(「どう思いますか?」)は、決定を先送りにするだけです。
- ③ 生み出す(20分):リスケ後のマイルストーン案
- 進行:PMがWBSを画面に映し、マイルストーンを上から順に確認します。担当者を指名して「影響日数と理由」を聞き、答えをその場でWBSに書き込みます。すべて確認したら仮の日付を確定し、細かい修正は担当者が持ち帰ってWBSに反映します。
- 進行フレーズ:「○○工程、○○さん、影響は?」→「+○日、記録しました。次、○○工程」
- うまくいかないとき:「まだわからない」という担当者がいたら、「明日の18時までに数字をください」と個別に締め切りを決め、その場で結論を待たずに次へ移ります。
- 補足:WBSのリスケのように構造がある題材では、PMが軸を持って順番に回します。「各自自由に」はアイデアを広げる場面向きの進め方で、構造のある見直しには向きません。撤退ラインはこの議題の冒頭で宣言します。
- ④ つながる(5分):エスカレーションの確認
- 進行:「決める」「生み出す」で時間内に結論が出なかった課題や、チームの権限を越える課題(予算の追加、他部署との調整など)について、誰がどの上位層へいつまでに上げるかを確認します。
- 進行フレーズ:「これは現場では決めきれません。○日のステアリングコミッティへ、私からエスカレーションします」
- うまくいかないとき:上げる先が曖昧なまま持ち越しそうなら、「誰に」「いつまでに」上げるかをその場で決めてから次へ進みます。「つながる」は、親睦やアイスブレイクの時間ではありません。
- ⑤ クロージング(5分)
- 進行:PMが決定事項とアクションアイテム(誰が・何を・いつまでに)を読み上げ、全員の認識が合っているかを口頭で確かめてから解散します。
- 進行フレーズ:「決定事項とアクションアイテムはこちらです。合っていますか?」
- うまくいかないとき:反応が薄い、沈黙が続くときは、「〇〇さん、認識は合っていますか」と名指しで1人に確かめます。
- 補足:「何か質問はありますか?」で終わらせません。決定事項とアクションを読み上げて「合っているか」を問うことで、曖昧なまま解散する事態(お見合い)を防げます。これが、Success Criteriaを満たしたかの確認になります。
Step 5 レビューと事前展開:前日15時までに共有する
書き上げたアジェンダと進行シナリオを点検し、前日15時までに参加者へ共有します。
アジェンダのレビュー
共有する前に、次の6点を確かめます。
- 決裁者は「決める」の時間帯に参加しているか。
- 「生み出す」の時間を10分以上取っているか。10分未満では、議論がまとまりません。
- 議題の担当者は、自分が指名されることを事前に知っているか。
- ODSCの3項目がすべて具体的に書かれているか。
- 「伝える」だけの会議になっていないか。そうなっていたら、中止を検討します。
- 議題の時間の合計が会議の予定時間を超えていないか。
事前展開
アジェンダは原則として前日15時までに共有します。当日に共有すると、参加者の準備が間に合いません。
クライアントが参加する場合は、追加したい議題(INPUT)がないかを確認します。追加があれば、Step 1に戻ってODSCを定義し直します。

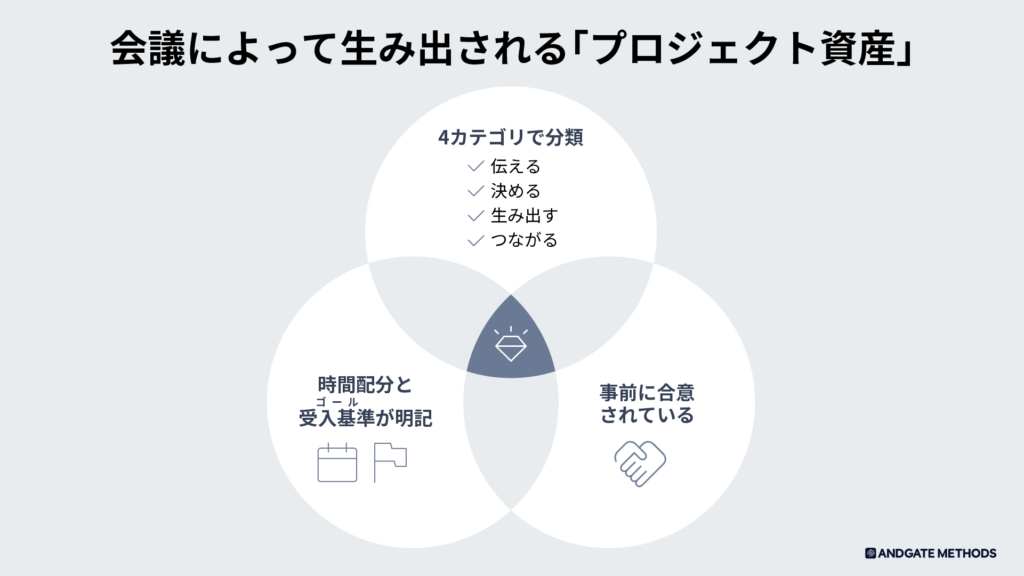

OUTPUT 会議設計の型で残るもの
5つのステップを回すと、事前に合意されたアジェンダが残ります。
アジェンダはその回の会議だけでなく、次の会議を設計するときの材料にもなる、プロジェクトの資産です。

- 伝える・決める・生み出す・つながるの4つのカテゴリで、議題が分類されている
- 議題ごとの時間配分と、ゴール(受入基準)が明記されている
- 会議の前に、参加者と合意されている
あわせて、会議のあとにはODSCで決めた成果物(更新されたWBSなど)と、クロージングで読み上げたアクションアイテムが残ります。
会議を中止する判断基準
アジェンダを作ろうとして手が止まる、または中身が薄いと感じたら、会議を開くべきではないというサインです。
PMは「定例だから」という惰性で開かず、次の基準で中止を判断してください。
「伝える」だけの会議は開かない
アジェンダのカテゴリが報告・連絡だけで埋まっているなら、その会議は時間のむだです。
「順調です」「特にありません」を聞くために、全員の時間を拘束してはいけません。
- 代わりの手段
- チャット、Wiki、日報、朝会の1分スピーチ
- 判断の基準
- その場で議論が起きないなら、テキストで送って会議は開きません。
ODSCを書けないなら招集しない
「集まってから考えよう」は、参加者の時間に甘えた考え方です。
主催者(PM)がアジェンダの目的(Objective)と成功条件(Success Criteria)を言葉にできていない段階で、人を呼んではいけません。
- 原則
- 前日15時までにODSCを書いたアジェンダが完成しない場合、その定例はスキップするか延期します。
- 例外
- 「何がわからないかがわからない」状態そのものを解消したい場合に限り、ODSCを「課題の洗い出し」と定義して開催します。
クライアントへの中止の伝え方
「議題がないので休みます」とだけ伝えると、サボっているように見られるおそれがあります。
次のように、コスト意識と自律性が伝わる形で提案します。
「現時点で進捗は順調であり、承認が必要な事項や、議論すべき課題は発生しておりません。
本日の定例はスキップとし、その分の工数を開発タスク(実装)に充てて進行を早めたいと考えますが、いかがでしょうか?」
よくある質問(FAQ)
会議の進め方を見直し、新しいルールを導入するときによくある疑問にお答えします。
Q1. ODSCやたたき台の作成など、事前準備に時間をかける余裕がありません。
A. 参加者全員の「拘束時間」と、起案者1人の「準備時間」を比べてみてください。
単価の高いメンバーが5人参加する1時間の会議は、プロジェクト全体から5時間分の工数を使っています。起案者が事前に30分かけてたたき台を用意し、会議が20分で終わるなら、全体では大きなコスト削減になります。事前準備は参加する全員の時間を守るための作業です。
Q2. 「決める」の時間で判断を求めても、決裁者に「持ち帰って検討する」と言われてしまいます。
A. たたき台の「比較軸」が甘いか、事前の根回しが足りていない可能性があります。
「A案とB案、それぞれを選んだ場合にどんなリスクがあるか」が会議の場で見えていないと、決裁者は判断を持ち帰りたくなります。重い判断が必要なときは、前日にアジェンダを共有する際に「明日はこの点について、〇〇さんにご判断をお願いしたいです」と伝えておくと、当日に判断してもらいやすくなります。
Q3. 「生み出す」の議論が白熱し、予定時間をオーバーしそうなときは延長してもいいですか?
A. 延長はできる限り避けてください。
「あと少しで決まりそうだから」と延長すると、参加者の次の予定を圧迫し、プロジェクト全体の進行にも影響します。予定時間内に方向性が定まらなかったら、「今日出た意見をもとに〇〇さんがたたき台を作り直し、明日のスポット会議に持ち越しましょう」と声をかけ、「誰が・いつまでに」をその場でタスクにして締めくくります。最初に宣言した撤退ラインを守ることが、参加者全員への配慮になります。
Q4. 会議のODSCとは何ですか?
A. 会議のゴールを、Objective(目的)・Deliverable(成果物)・Success Criteria(成功条件)の3つで定義したものです。
目的には「なぜ集まるのか」、成果物には「会議のあとに手元に何が残るのか」、成功条件には「参加者がどういう状態になれば解散してよいか」を書きます。たとえば目的は「進捗の共有」ではなく「遅延リカバリ策の決定」、成功条件は「時間どおりに終わる」ではなく「全員が明日やることを言える状態」のように書きます。
Q5. 会議の議題(アジェンダ)は、どのように分ければいいですか?
A. 「伝える」「決める」「生み出す」「つながる」の4つのカテゴリに分けます。
伝えるは事実と数値の共有、決めるは選択肢からの決定、生み出すはアイデアや解決策の発散、つながるは現場で決めきれない課題のエスカレーションです。カテゴリごとに目的・成功条件・進め方が変わるため、議題をどれに当てはめるかを先に決めます。並べる順番は全体の進捗を確かめる「伝える」から始め、個別の課題へ進めます。
Q6. アジェンダは、いつまでに参加者へ共有すればいいですか?
A. 原則として、会議の前日15時までに共有します。
当日に共有すると、参加者の準備が間に合いません。共有する前に、決裁者がその時間に参加できるか、議論の時間が足りているか、指名する担当者に事前に伝えたかを確かめます。前日15時までにODSCを書いたアジェンダが完成しない場合は、その会議をスキップするか延期します。
Q7. 定例会議を中止してもいいのは、どのようなときですか?
A. アジェンダが「伝える」だけで埋まるときと、ODSCを書けないときです。
報告や連絡だけなら、チャットやWiki、日報で代わりになります。その場で議論が起きないなら、テキストで送って会議は開きません。クライアントには「議題がないので休みます」ではなく、「議論すべき課題がないため、その分の工数を開発に充てたい」と、コスト意識が伝わる形で提案します。
Q8. 障害対応などの緊急の会議でも、ODSCは必要ですか?
A. 必要です。準備の時間がないからこそ、会議の冒頭でODSCを宣言します。
緊急時の会議は「原因究明」と「復旧」が混ざりやすいため、ODSCを「復旧(暫定対応)」に絞ります。たとえば目的は「ダウンタイムを最小にする暫定対応を決める」、成果物は「切り戻すか再起動するかの実施判断と、クライアントへの第一報の文面」、成功条件は「作業担当者が、誰の承認を得て作業すればよいかわかっている状態」です。
会議設計の型のまとめ
会議設計の型は、会議の前にODSC(目的・成果物・成功条件)を決め、議題を「伝える・決める・生み出す・つながる」の4つに分けて、役割と時間を割り振る進め方です。
5つのステップの目的は「曖昧さ」を残さないことにあります。
「誰かがやるだろう」「なんとなく伝わっただろう」「後で決めればいいだろう」。この「だろう」が積み重なって、プロジェクトは遅れます。
冒頭の3つの徒労はそれぞれ次のステップで防げます。
- 「あの件どうなったっけ?」
- INPUTとStep 2のたたき台で、材料を会議の前にそろえる
- 「何も決まらず30分が過ぎた」
- Step 1のODSCとStep 3の4カテゴリで、ゴールと議題の構造を会議の前に決める
- 「え、私がやるんでしたっけ?」
- Step 4で決めたクロージングで、アクションを読み上げてその場で記録する
「誰が?」「いつまでに?」「完了条件は?」としつこく確かめ、記録し、合意を取る。地味でも、この積み重ねがクライアントからの信頼につながります。
まずは次の定例で、ODSCを1行書くところから始めてください。
DOWNLOAD CONTENTのClaudeスキルとExcelテンプレートを使えば、ODSCの定義からアジェンダの作成、事前準備のチェックまでを手早く進められます。キックオフや緊急の会議には、台本集もそのまま使えます。
DOWNLOAD CONTENT
会議を「決める場」に変える【Claude専用スキル+Excelシート会議設計テンプレート】を無料配布!
ODSCの定義からアジェンダ、進行シナリオ、公開前のレビューまでを手伝うClaudeスキルと、連動するExcel「会議設計テンプレート」、会議のタイプ別に使える「会議の台本集」を配布します。
会議の種別・時間・参加者の役割・いまの状況を伝えると、ODSCとアジェンダ、議題ごとの進行フレーズを作り、Excelにそのまま貼れる形で入力案を出します。
台本集には、意思決定・キックオフ・すり合わせ・緊急・振り返りの5つの会議について、時間配分と「言う一言」、崩れたときの戻し方までをまとめています。印刷して手元に置いても使えます。
【配布内容】methods_ME-001_meeting-design.zip
- meeting-design
- SKILL.md(スキル本体)
- README.pdf(活用ガイド)
- references
- meeting-scripts.md
(台本集・スキルが読むファイル)
- meeting-scripts.md
- docs
- 会議の台本集.pdf(印刷用の台本集)
